某工厂需要修建4台设备的基础工程,施工过程包括基础开挖、基础处理和浇筑混凝土。因设备型号与基础条件等不同,使得4台设备(施工段)的各施工过程有着不同的 流...

作者: tihaiku 人气: - 评论: 0

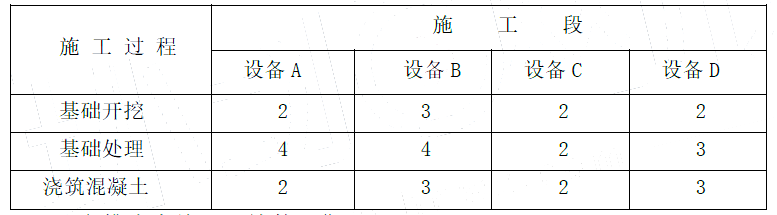

问题 某工厂需要修建4台设备的基础工程,施工过程包括基础开挖、基础处理和浇筑混凝土。因设备型号与基础条件等不同,使得4台设备(施工段)的各施工过程有着不同的 流水节拍(单位:周),见表3-2。 基础工程流水节拍表 表3-2 问:1、安排流水施工,计算工期 2、绘制横道图
选项
答案

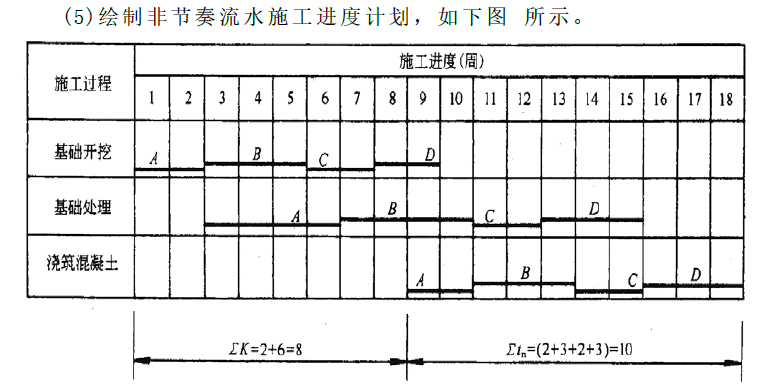

解析 本工程应按非节奏流水施工方式组织施工。 (1)确定施工流向由设备A→B→C→D,施工段数m=4。 (2)确定施工过程数,n=3,包括基础开挖、基础处理和浇筑混凝土。 (3)采用“累加数列错位相减取大差法”求流水步距: (4)计算流水施工工期:T=ΣK+Σtn=(2+6)+(2+3+2+3)=18周

相关内容:工厂,需要,设备,基础工程,施工,过程,基础,开挖,混凝土,型号,条件,施工段,工段,有着
