(等节奏流水——流水节拍是一个常数),计算该流水施工工期绘制横道图。

作者: tihaiku 人气: - 评论: 0
问题 (等节奏流水——流水节拍是一个常数),计算该流水施工工期绘制横道图。
选项
答案

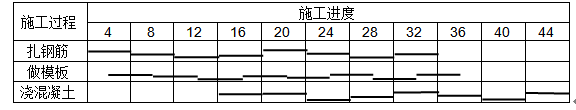

解析 (1)m=8,n=3,t=4天;   (2)K=t=4天(流水步距=流水节拍)   (3)流水工期   T=m×t+(n-1)k=(m+n-1)×k=(8+3-1)×4=40   (4)绘制流水施工横道图  (5)施工单位改进了施工工艺,将做模板提前插入2天,从而与扎钢筋搭接2天进行,由于施工检验做完模板后等待模板工程检验与浇筑混凝土间歇6天,绘制流水施工横道图。
