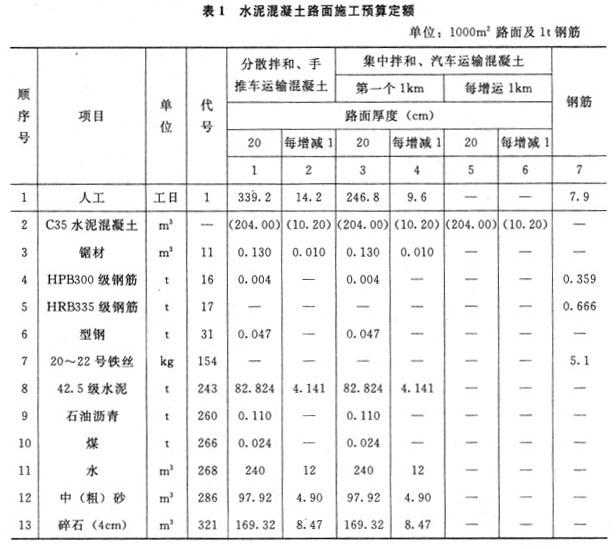

【背景资料】某水泥混凝土路面工程,其工程量为50000m2,分散拌和,手推车运送混凝土,路面厚度为20cm。水泥混凝土路面施工预算定额(部分)如表1:...

作者: rantiku 人气: - 评论: 0
问题 【背景资料】 某水泥混凝土路面工程,其工程量为50000m2,分散拌和,手推车运送混凝土,路面厚度为20cm。水泥混凝土路面施工预算定额(部分)如表1: 水泥混凝土路面工程内容:(1)模板制作、安装、拆除、修理、涂脱模剂量;(2)传力杆及补强钢筋制作安装;(3)混凝土配运料、拌和、运输、浇筑、捣固、真空吸水、抹平、压纹、养生;(4)切缝、灌注沥青胀缩缝。 【问题】 1.试计算该工程的劳动量。 2.当工期要求150d时,所需的劳动力数量是多少?
选项
答案
解析 【答案要点】 1.根据给出的定额表可知人工定额为339.2工日1000m2,整个项目劳动力数量:D=Q·S=50000/1000*339.2=16960(工日)。 2.所需劳动力数量:R=D/(t·n)=16960/(150*1)=113.1(人)≈114人。
