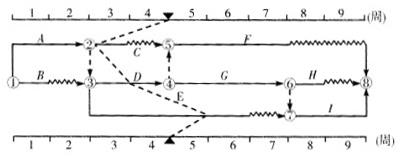

问题 某工程双代号时标网络计划执行到第4周末,时,检查其实际进度如下图前锋线所示,可以看出()
选项 A:工作C拖延1周,不影响工期 B:工作E提前1周,不影响工期 C:工作D拖延1周,不影响工期 D:工作I可以从第5周以后提前工期
答案 B
解析 前锋线比较法是通,过绘制某检查时刻工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它.主要适用于时标网络计划。所谓前锋线,是指在原时标网络计划上,从检查时刻的时标点出发,用点划线依次将各项工作实际进展位置点连接而成的折线。本题中工作C拖延2周,影响工期;工作E提前1周,不影响工期;工作D拖延1周,影响工期;工作I必须在D、G完工后开始,故不能提前。
