问题 非节奏流水施工工期的计算公式为:T=∑K+∑tn+∑G+∑Z-∑C,其中各字母代表的意义正确的是(  )。
选项 A.T-流水施工工期 B.∑Z-工艺间歇时间之和 C.∑C-提前插入时间之和 D.∑tn-最后一个施工过程(或专业工作队)在各施工段流水节拍之和 E.∑K-各施工工程(或专业工作队)之间流水步距之和
答案 ACDE

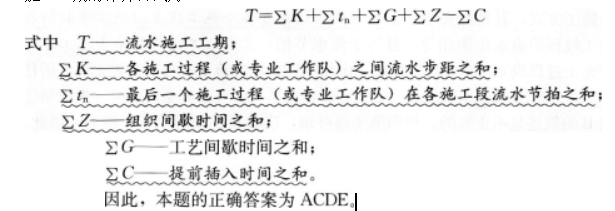

解析 考点: “非节奏流水施工工期的计算公式”。非节奏流水施工工期的计算公式为:
