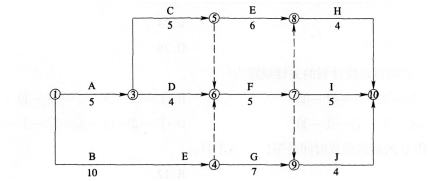

某工程项目可以分解为A、B、c等10项工作,根据各项工作之间的逻辑关系及持续时间编制的双代号网络计划如下图所示(时间单位:周)。 根据题意,回答下...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目可以分解为A、B、c等10项工作,根据各项工作之间的逻辑关系及持续时间编制的双代号网络计划如下图所示(时间单位:周)。 根据题意,回答下列问题。 在该网络计划的执行过程中,检查发现工作D的实际进度比原计划推迟了5周。则该工作()。
选项 A.不影响总工期,只影响其紧后工作的最早开始时间 B.对后续工作及总工期的最早开始时间均有影响 C.将使其后续工作的最早开始时间推迟4周 D.将使总工期延长3周
答案 BCD
解析 工作D的最早完成时间为:5+4=9(周),而其紧后工作F的最早开始时问为第10周。故工作D的自由时差为10-9=1(周)。 工作F的最迟开始时间=16-5=11,工作D只有此一项紧后工作,故它的最迟完成时间也为第11周。工作D的总时差=最迟完成时间-最早完成时间=11-9=2(周)。

相关内容:工程项目,工作,根据,逻辑,关系,编制,代号,网络,计划,下图,时间,单位,题意

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0879秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
