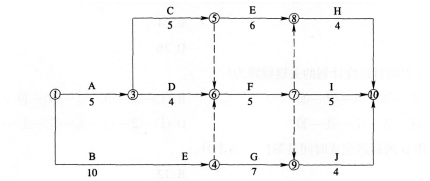

某工程项目可以分解为A、B、c等10项工作,根据各项工作之间的逻辑关系及持续时间编制的双代号网络计划如下图所示(时间单位:周)。 根据题意,回答下...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目可以分解为A、B、c等10项工作,根据各项工作之间的逻辑关系及持续时间编制的双代号网络计划如下图所示(时间单位:周)。 根据题意,回答下列问题。 工作F的最早开始时间和最迟完成时间分别为第()周。
选项 A.9、14 B.9、15 C.10、16 D.10、17
答案 C
解析 (1)工作F的最早开始时间,正向计算。 工作F三项紧前工作的最早完成时间分别为:C:5+5=1O(周);D:5+4=9(周);B:10周。 所以,F的最早开始时间=Max(10,9,10)=10(周)。 (2)工作F的最迟完成时间,逆向计算。 总工期=10+7+4=21(周)。 工作F的三项紧后工作的最迟开始时间分别是: H:21-4=17(周);I:21-5=16(周);J:21-4=17(周)。 所以工作F的最迟完成时间=Min(17,16,17)=16(周)。
