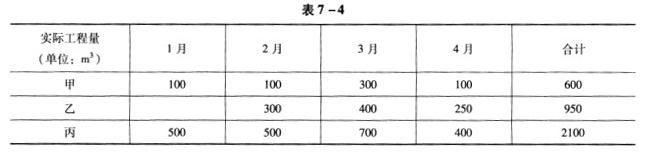

问题 共用题干某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合周期为4个月。合同中包含甲乙丙三项分项工程,各项的清单工程量分别为600m3、800m3、2000m3,综合单价分别为200元/m3、250元/m3、180元/m3。该工程措施项目费用均以“费”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元,规费费率为6%(以分项工程费、措施项目费和其他项目费之和做为计算基数),综合税率为3.48%。合同中关于工程价款支付的约定如下:(1)开工前业主向承包商支付的预付款按分项工程费用(不合规费和税金)的25%计算,并在最后两个月平均分摊扣回。(2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。(3)业主每月按照已完工程款的90%支付进度款。(4)竣工结算月一次扣留工程质量保证金。该工程每月实际完成的各分项工程量如表7-4所示。 根据题意,回答下列问题:
选项 该工程合同价款为()万元。 A:74.59 B:95.59 C:97.62 D:106.4
答案 C
解析 本题中,工程合同价款的计算步骤如下:①分部分项工程项目费用=600*200+800*250+2000*180=68(万元);②措施项目费用=15(万元);③其他项目费用=6(万元);④规费=(68+15+6)*6%=5.34(万元);⑤税金=(68+15+6+5.34)*3.48%=3.283(万元);⑥合同价款=68+15+6+5.34+3.283=97.62(万元)。 本题中,预付款按分项工程费用(不含规费和税金)的25%计算,则预付款=68*25%=17.00(万元)。 该工程1月份应支付的工程进度款的计算步骤如下:①分部分项工程项目费用=100*200+500*180=11(万元);②措施项目费用=8*50%+(15-8)/4=5.75(万元);③其他项目费用=0;④规费=(11+5.75)*6%=1.005(万元);⑤税金=(11+5.75+1.005)*3.48%=0.618(万元);⑥1月份应支付的工程进度款=(11+5.75+1.005+0.618)*90%=16.54(万元)。 承包人提交已完工程进度款支付申请包括下列内容:①累计已完成的合同价款;②累计已实际支付的合同价款;③本周期合计完成的合同价款,包括:本周期已完成单价项目的金额,本周期应支付的总价项目的金额,本周期已完成的计日工价款,本周期应支付的安全文明施工费,本周期应增加的金额;④本周期合计应扣减的金额,包括:本周期应扣回的预付款,本周期应扣减的金额;⑤本周期实际应支付的合同价款。 当工程变更导致该清单项目的工程数量发生变化超过15%时,应按以下原则调整:当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。本题中,丙工程由于实际工程量未超过清单工程量的15%,不予以调整。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0454秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
