共用题干某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下:(1)甲、乙两个分项工程的清单工程量分别为4...

作者: rantiku 人气: - 评论: 0

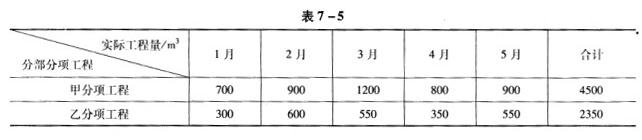

问题 共用题干某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下:(1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。(2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。(3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。(4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。(5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。(6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。工程实际完成情况如表7-5所示。 根据题意,回答下列问题:
选项 承包商计算第5个月应得进度款时,除该月分部分项工程量清单合计数额外,还需计算()。 A:应扣回的预付款 B:应支付的措施项目费 C:应扣的保留金 D:应计的规费
答案 ACD
解析 该工程签约时分部分项工程价款为:4000*210+2500*156=12.3(万元);措施项目费=18万元;规费=(123+18)*6%=8.46(万元);综合税费=(123+18+8.46)*3.41%=5.1(万元)。所以,工程签约时的合同价款为:123+18+8.46+5.1=154.56(万元)。 承包商第1个月得到的分部分项工程费=700*210+300*156=19.38(万元);措施项目费=18/3=6(万元);规费=(19.38+6)*6%=1.52(万元);综合税费=(19.38+6+1.52)*3.41%=0.92(万元)。所以,扣除预留金后的进度款为:(19.38+6+1.52+0.92)*(1-5%)=26.43(万元)。 甲分项工程实际工程量为4500m3,超过了清单工程量的10%,故超出部分单价为210*0.9=189(元/m3);乙分项工程实际工程量为2350m3,未低于清单工程量的10%,故不需要调价。第5个月的分部分项工程量清单计价合计为:800*210+100*189+550*156=27.28(万元)。 因为全部措施项目费在开工后的前三个月月末,按措施项目清单中的数额平均支付,故在第5个月时,不用计算措施项目费,而应扣回的预付款和保留金、规费均应计算。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0515秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
