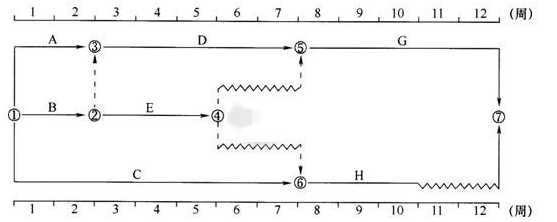

某工程双代号时标网络计划如下图所示,其中工作E的自由时差为( )。 A.0周 B.1周 C.2周 D.3周

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作E的自由时差为( )。
选项 A.0周 B.1周 C.2周 D.3周
答案 C
解析 新教材P134 本题考查的是双代号时标网络计划。①以终点节点为完成节点的工作,其自由时差与总时差必然相等。②其他工作的自由时差就是该工作箭线中波形线的水平投影长度。但当工作之后只紧接虚工作时,则该工作箭线上一定不存在波形线,而其紧接的虚箭线中波形线水平投影长度的最短者为该工作的自由时差。E工作紧接的虚箭线中波形线水平投影长度最短为2周,即工作E的自由时差为2周。

相关内容:工程,代号,时标,网络,计划,下图,工作,时差

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0262秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
