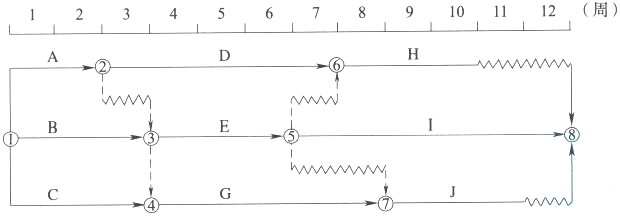

某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。 A.1 B.2 C.3 D.4

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。
选项 A.1 B.2 C.3 D.4
答案 A
解析 新教材P133 A工作的紧后工作D、E、G的总时差分别为2、O、1周,A工作的总时差=min(0+2,1+0,1+1)=1(周)
