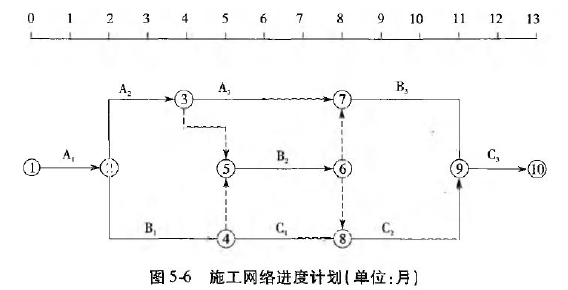

问题 【案例七】 背景资料: 某承包人承建一基础设施项目,其施工网络进度计划如图5-6 所示。 工程实施到第5 个月末检查时,A2 工作刚好完成,B1 工作已进行了1 个月。在施工过程中发生了如下事件: 事件1:A1 工作施工半个月发现发包人提供的地质资料不准确,经与发包人、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包人提出以下索赔:设计变更使A1 工作施工时间增加1 个月,故要求将原合同工期延长1 个月。 事件2:工程施工到第6 个月遭受飓风袭击,造成了相应的损失,承包人及时向发包人提出费用索赔和工期索 赔,经发包人工程师审核后的内容如下: (1)部分已建工程遭受不同程度破坏,费用损失30 万元; (2)在施工现场承包人用于施工的机械受到损坏,造成损失5 万元,用于工程上待安装设备(承包人供应) 损坏,造成损失1 万元; (3)由于现场停工造成机械台班损失3 万元,人工窝工费2 万元; (4)施工现场承包人使用的临时设施损坏,造成损失1.5 万元,发包人使用的临时用房破坏,修复费用1 万 元; (5)因灾害造成施工现场停工0.5 个月,索赔工期0.5 个月; (6)灾后清理施工现场,恢复施工需费用3 万元。 事件3:A3 工作施工过程中由于发包人供应的材料没有及时到场,致使该工作延长1.5 个月,发生人员窝工和机械闲置费用4 万元(有签证)。 问题: 1.不考虑施工过程中发生各事件的影响,在施工网络进度计划中标出第5 个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月? 2.分别指出事件1 中承包人的索赔是否成立并说明理由。 3.分别指出事件2 中承包人的索赔是否成立并说明理由。 4.除事件1 引起的企业管理费的索赔费用之外,承包人可得到的索赔费用是多少?合同工期可顺延多长时间?
选项
答案
解析 问题1: 如果后续工作按原进度计划执行,该工程项目将被推迟2 个月完成,工期为15 个月。 问题2: 工期索赔成立。因地质资料不准确属发包人的风险,且A1 工作是关键工作。 问题3: (1)索赔成立,因不可抗力造成的部分已建工程费用损失,应由发包人支付。 (2)承包人用于施工的机械损坏索赔不成立,因不可抗力造成各方的损失由各方承担。用于工程上待安装设备损坏索赔成立,虽然用于工程的设备是承包人供应,但将形成发包人资产,所以发包人应支付相应费用。 (3)索赔不成立,因不可抗力给承包人造成的该类费用损失不予补偿。 (4)承包人使用的临时设施损坏的损失索赔不成立,发包人使用的临时用房修复索赔成立,因不可抗力造成各方损失由各方分别承担。 (5)索赔成立,因不可抗力造成工期延误,经发包人签证,可顺延合同工期。 (6)索赔成立,清理和修复费用应由发包人承担。 问题4: (1)索赔费用:30+1+1+3+4=39 万元 (2)合同工期可顺延1.5 个月。

相关内容:案例,背景,资料,承包人,基础设施,项目,施工,网络,进度,计划,如图,工程实施,检查,工作

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0422秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
