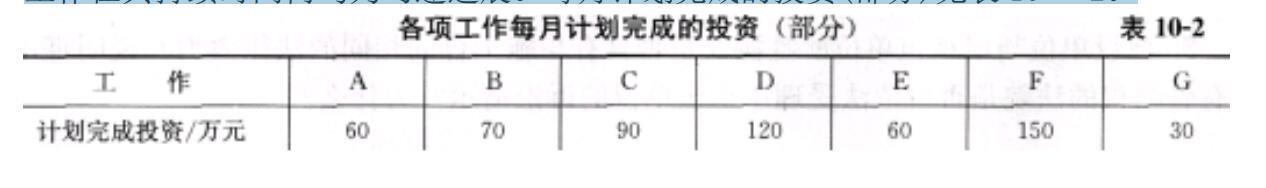

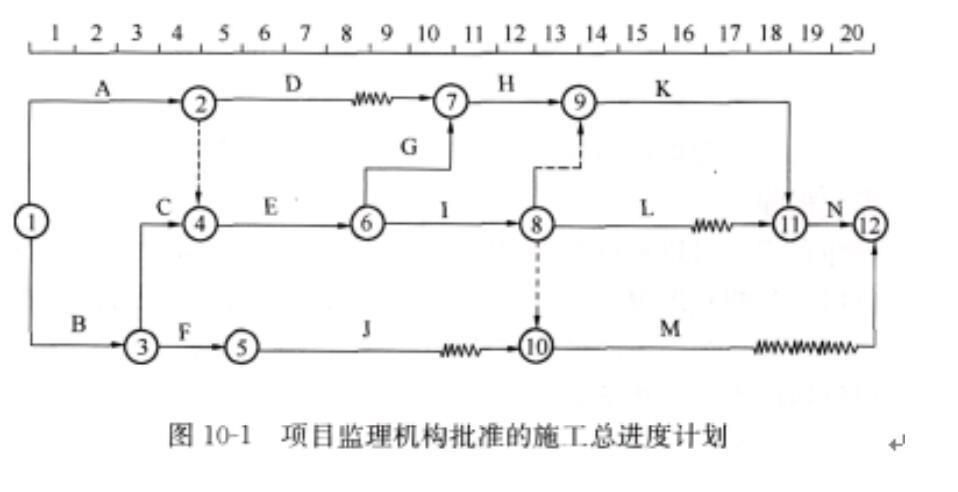

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可 调价合同形式,工期 20 个月,项目监理机构批准的施工总进度计划如...

作者: rantiku 人气: - 评论: 0
问题 某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可 调价合同形式,工期 20 个月,项目监理机构批准的施工总进度计划如图 10 一 1 所示,各项 工作在其持续时间内均为匀速进展。每月计划完成的投资(部分)见表 10 一 2。 施工过程中发生如下事件: 事件 1:建设单位要求调整场地标高,设计单位修改施工图,A 工作开始时间推迟 1 个月, 致使施工单位机械闲置和人员窝工损失。 事件 2:设计单位修改图样使 C 工作发生工程量变化,增加造价 10 万元,施工单位及时调 整施工部署,如期完成了 C 工作。 事件 3:D、E 工作受

选项 A 工作的影响,开始时间也推迟了 1 个月,由于物价上涨原因,6~7 月份 D、E 工作的实际完成投资较计划完成投资增加了 10%。D、E 工作均按原持续时间完成, 由于施工机械故障,J 工作 7 月份实际完成计划工程量的 80%,J 工作持续时间最终延长 1 个月。 事件 4:G、I 工作的实施过程中遇到非常恶劣的气候,导致 G 工作持续时间延长 0.5 个月; 施工单位采取了赶工措施,使工作能按原持续时间完成但需增加赶工费 0.5 万元。 事件 5:1 工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,施工单位以隐蔽工 程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复 验结果,工程质量不合格,施工单位进行了整改。 以上事件 1~4 发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。 1~7 月份投资情况见表 10—3。 【问题】 1.事件 1 中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。 2.事件 4 中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。 3.事件 5 中施工复验,施工单位、项目监理机构的做法是否妥当?分别说明理由。 4.针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工 期为多少个月? 5.在“1~7 月份投资情况”表(见表 10 一 3)中填出空格处的已完工程计划投资和已完工程 实际投资,并分析第 7 月末的投资偏差和以投资额表示的进度偏差。
答案

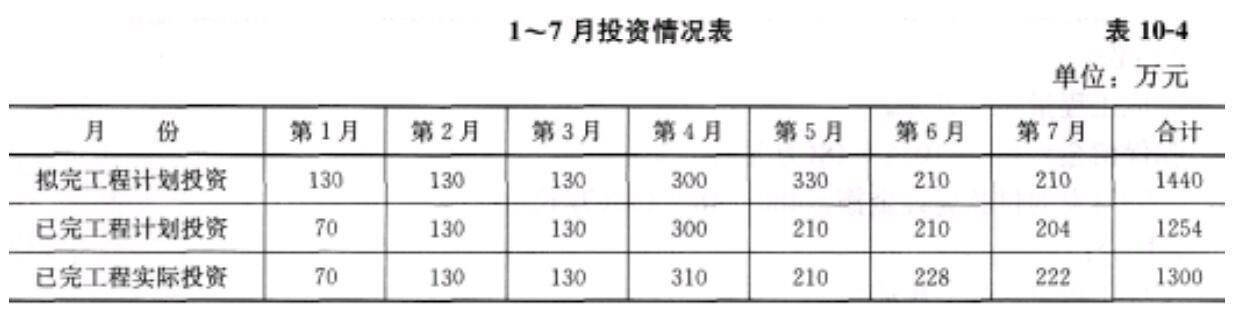

解析 1.事件 1 中,施工单位顺延工期和补偿费用的要求成立。 理由:A 工作开始时问推迟属建设单位原因且 A 工作在关键线路上。 2.(1)事件 4 中,施工单位顺延工期要求成立。 理由:因该事件为不可抗力事件且 G 工作在关键线路上。 (2)事件 4 中,施工单位补偿费用要求不成立。 理由:因属施工单位自行赶工行为。 3.(1)事件 5 中施工复验,施工单位的做法不妥。 理由:施工单位不得拒绝剥离复验。 (2)事件 5 中施工复验,项目监理机构的做法妥当。 理由:对隐蔽工程质量产生质疑时有权进行剥离复验。 4.(1)事件 1 发生后应批准工程延期 1 个月。 (2)事件 4 发生后应批准工程延期 0.5 个月。 其他事件未造成工期延误,故项目监理机构批准的工程延期为 1.5 个月。 该工程实际工期为 20+1+0.5=21.5(月)。 5.(1)7 月末的投资偏差和进度偏差分析见表 10 一 4。 (2)7 月末投资偏差=1300-1254=46(万元)>0,投资超支。 (3)7 月末进度偏差=1440-1254=186(万元)>0,进度拖延。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0369秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
