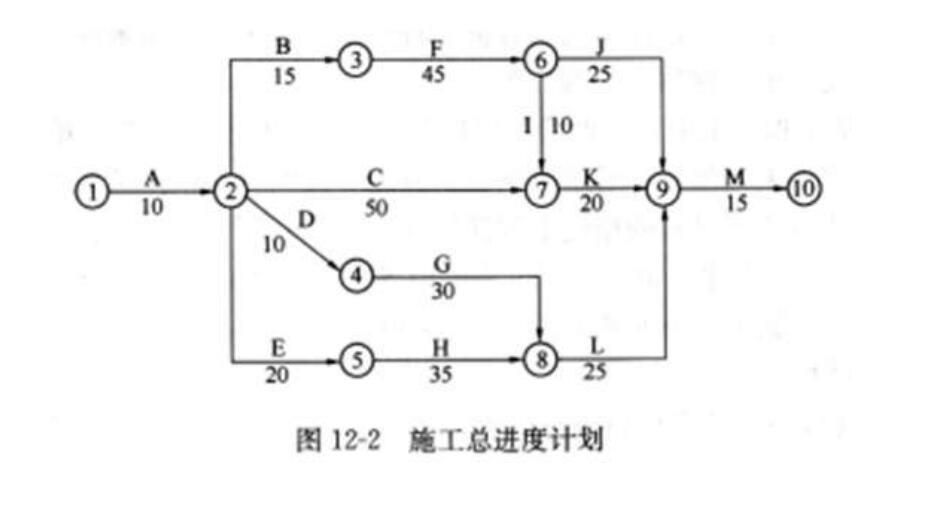

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工 程师批准的施工总进度计划如图 12—2 所示(时间单位:天),各项...

作者: rantiku 人气: - 评论: 0
问题 某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工 程师批准的施工总进度计划如图 12—2 所示(时间单位:天),各项工作均按最早开始时间安 排,且匀速施工。 工程实施过程中发生以下事件。 事件 1:合同约定开工日期前 10 天,施工单位向项目监理机构递交了书面申请,请求将开 工日期推迟 5 天。理由是:已安装的施工起重机械未通过有资质检验机构的安全验收,需要 更换主要支撑部件。 事件 2:由于施工单位人员及材料组织不到位,工程开工后第 33 天上班时工作 F 才开始。 为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶 工费率及可缩短时间见表 12—2。 事件 3:施工总进度计划调整后,工作 1 按期开工。施工合同约定,工作 1 需安装的设备由 建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机 械台班费损失 8 万元,1 工作拖延 9 天。施工单位向项目监理机构提出了费用补偿和工程延 期申请。 【问题】 1.事件 I 中,项目监理机构是否应批准工程推迟开工?说明理由。 2.指出图 12-2 所示施工总进度计划的关键线路和总工期。 3.事件 2 中,为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)? 赶工费总计多少万元?计划调整后工作 1 的总时差和自由时差为多少天? 4.事件 3 中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。
选项
答案

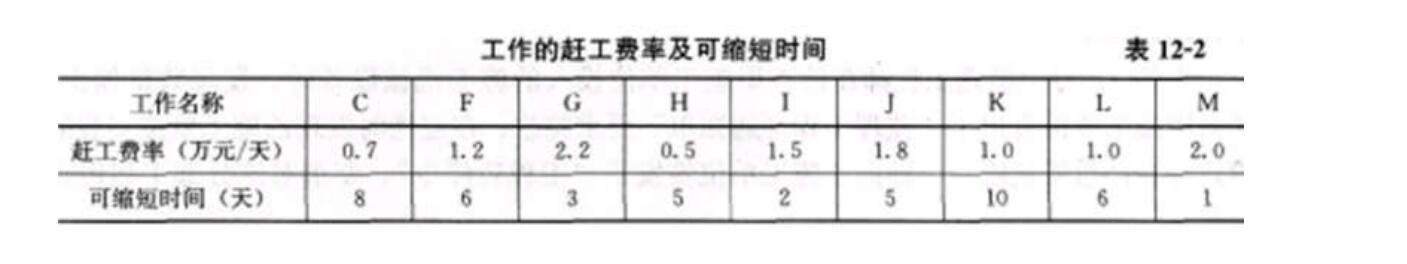

解析 1.总监理工程师应批准事件 1 中施工单位提出的延期开工申请。理由: 根据《建设工程施工合同(规范文本)》的规定,如果承包人不能按时开工, 应在不迟于协议约定的开工日期前 7 天以书面形式向监理工程师提出延 期开工的理由和要求,本案例是在开工日前 10 天提出。甲施工单位在合 同规定的有效期内提出了申请,施工单位施工机械不能进场。施工单位不 具备施工条件。总监理工程师应批准施工单位提出的延期 5 天开工申请。 但由于是施工单位自身责任,相应工期不予顺延。 2.关键线路:①→②→③→⑥→⑦→⑨→⑩(或 A→B→F→I→K→M);总 工期 115 天。 3.施工单位施工总进度计划的基础上,各缩短工作 K 和工作 F 的工作时 间 5 天和 2 天,这样才能既实现建设单位的要求又能使赶工费用最少。理 由:工作 K 赶工费率最低,首先压缩它,它可以压缩 10 天,那么直接压 缩 7 天,结果改变了关键线路,关键线路变成了 A→B→F→J→M,即将关 键工作 I、K 变成了非关键工作,故此方案行不通;改压缩 K 工作 6 天,F 工作 1 天(因为 F 的赶工费率第二小),结果关键线路仍为 A→B→F→J→M, 故此方案行不通;改压缩 K 工作 5 天,F 工作 2 天,此时有两条关键线路 包括原来的初始关键线路,所以此时满足条件,计算总工期刚好为 115 天, 即达到目的。 最小赶工费为:5*1.0+2*1.2=7.4(万元)。 调整后 1 工作经计算可得总时差和自由时差均为 10 天。 4.费用补偿批准,因为是建设单位采购的材料出现质量检测不合格导致, 故监理单位应批准承包商因此发生的费用损失。 工期不予顺延 1 工作拖延的工期 9 天未超过其总时差 10 天。故不应补偿 工期。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0400秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
