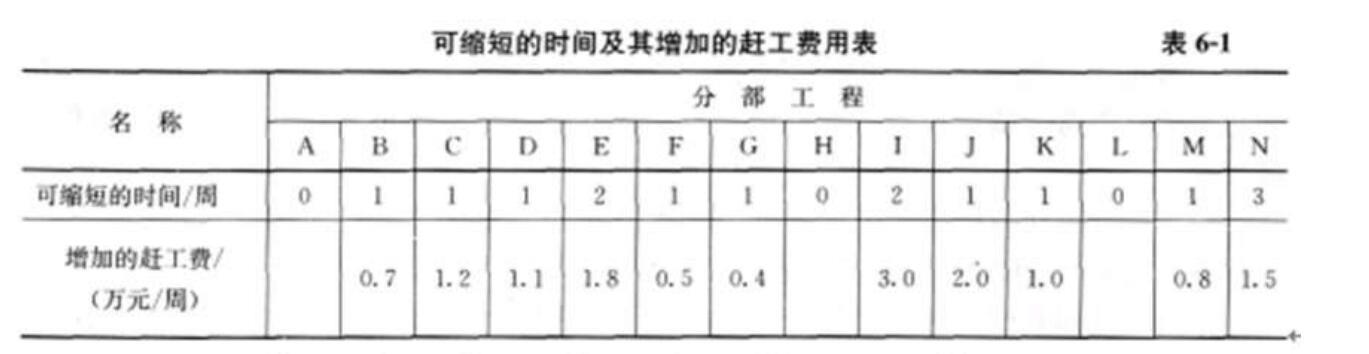

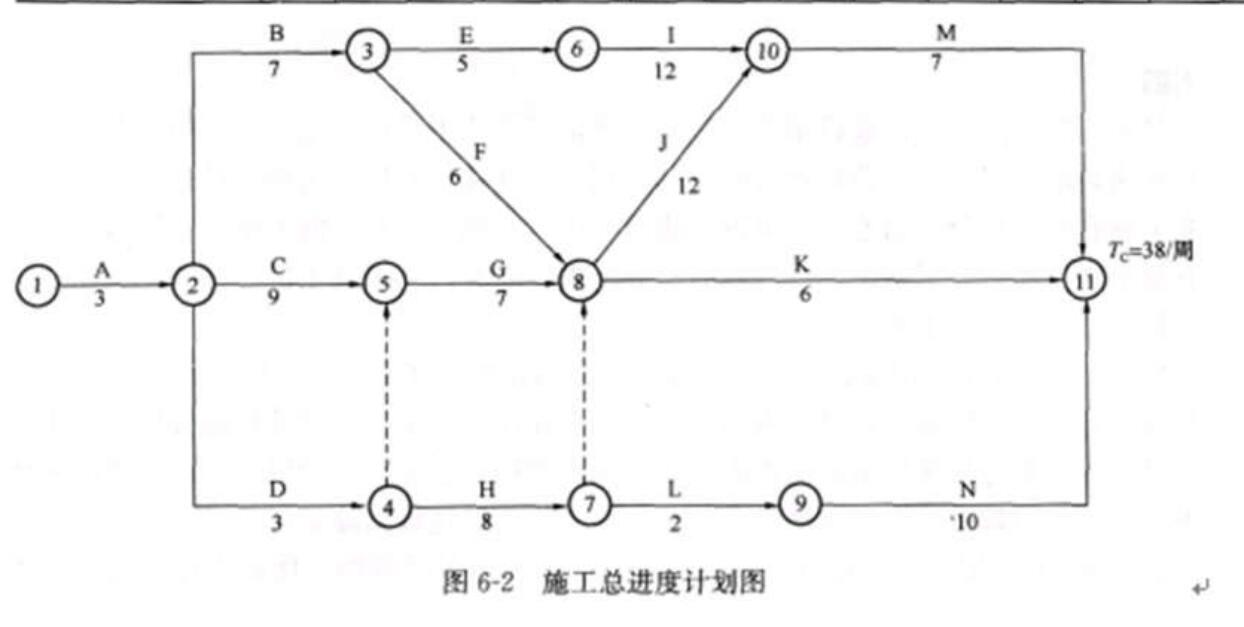

问题 某市政工程,项目的合同工期为 38 周。经总监理工程师批准的施工总进度计划如图 6—2 所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费用如表 6-1 所示,其中 H、 1 分别为道路的路基、路面工程。 【问题】 1.开工 1 周后,建设单位要求将总工期缩短 2 周,故请监理单位帮助拟定一个合理赶工方 案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单位 的赶工费用最少?说明步骤和理由。 2.建设单位依据调整后的方案与施工单位协商,并按此方案签订了补充协议,施工单位修 改了施工总进度计划。在 H、L 工作施工前,建设单位通过设计单位将此 400m 的道路延长至 600m。请问该道路延长后 H、L 工作的持续时间为多少周(设工程量按单位时间均值增加)? 对修改后的施工总进度计划的工期是否有影响?为什么? 3.H 工程施工的第 1 周,监理人员检查发现路基工程分层填土厚度超过规范规定,为保证 工程质量,总监理工程师签发了工程暂停令,停止了该部位工程的施工。总监理工程师的做 法是否正确?总监理工程师在什么情况下可签发工程暂停令?
选项
答案
解析 1.由题可知,关键工作为:A、C、G、J、M,应选择关键工作作为压缩对 象;又因为压缩 G、M 增加的赶工费用分别为最低、次低,并且均可压缩 1 周,压缩之后仍为关键工作。因此,应分别将分部工程 G 和 M 各压缩 I 周。 工期优化的步骤为: (1)确定初始网络计划的计算工期和关键线路。 (2)按要求工期计算应缩短的时间。 (3)选择应缩短持续时间的关键工作(从需增加的费用最少的关键工作开 始)。 (4)将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和 关键线路;若被压缩的工作变成非关键工作,则应延长其持续时间,使之 仍为关键工作。 (5)当计算工期仍超过要求工期时,则重复上述步骤(2)~(4),直至计算 工期满足要求工期或计算工期已不能再缩短为止。 (6)当所有关键工作的持续时间都已达到其缩短的极限而寻求不到继续缩 短工期的方案,但网络计划的计算工期仍不能满足要求工期时,应对网络 计划的原技术方案、组织方案进行调整,或对要求工期重新审定。 2.H 工作从 8 周延长到 12 周(8*600/400=12); 1 工作从 2 周延长到 3 周(2*600/400=3)。 设计变更后对修改后的施工总进度计划工期没有影响。 理由:工作的延长没有超过总时差,故对修改后的施工总进度计划的工期 不会产生影响。 3.总监理工程师的做法是正确的。 为了保证工程质量,总监理工程师可以进行停工处理。在发生下列情况之 一时,总监理工程师可签发工程暂停令: (1)建设单位要求暂停施工,且工程需要暂停施工; (2)为了保证工程质量而需要进行停工处理; (3)施工出现了安全隐患,总监理工程师认为有必要停工以消除隐患; (4)发生了必须暂时停止施工的紧急事件; (5)承包单位未经许可擅自施工,或拒绝项目监理机构管理。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0222秒, 内存占用1.04 MB, Cache:redis,访问数据库17次
