某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工 合同,合同约定以下内容: 合同工期为 130 天;因施工单位原...

作者: rantiku 人气: - 评论: 0

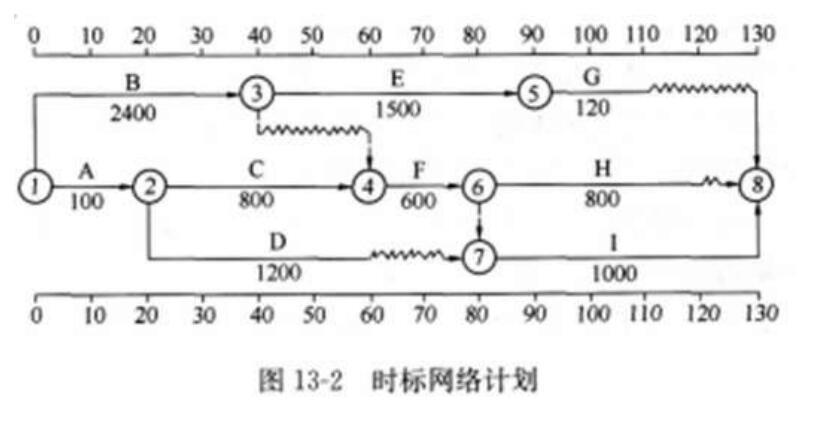

问题 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工 合同,合同约定以下内容: 合同工期为 130 天;因施工单位原因造成工期延误的,违约赔偿金为 5000 元/天。按《建筑 安装工程费用项目组成》(建标[2003] 206 号)规定,以直接费为计算基础的工料单价法进 行计价,间接费率为 15%,利润率为 5%,综合计税系数为 3.41%。部分工料机单价如下: 人工费 60 元/工日,窝工补偿 30 元/工日;挖掘机租赁费 900 元/天;自有塔吊设备使用费 1200 元/台班,闲置补偿 800 元/台班。工程实施过程中发生以下事件。 事件 1:开工前,施工单位编制的时标网络计划如图 13—2 所示(时问单位:天。箭线下方 数字为工作的计划消耗工日),各项工作均匀速进展。 项目监理机构审核施工单位提交的时标网络计划时发现:工作 C、F 和 I 需使用一台挖掘机, 工作 E 和 H 需单独使用塔吊设备,而施工单位仅有一台塔吊设备,于是向施工单位提出调整 工作进度安排的建议。 事件 2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使 工作 C 持续时间延长 5 天的概率是 15%,使工作 D 持续时间延长 12 天的概率是 20%,使工作 G 持续时间延长 10 天的概率是 5%。工作持续时间的延长会导致机械闲置和人员窝工。 事件 3:建设单位要求对工作 E 进行设计变更,使工作 E 的持续时间延长 5 天,增加用工 150 工日、塔吊设备 5 台班、材料费 18000 元、相应的措施费 7000 元。施工单位向项目监理机 构提出变更工程价款和延长工期的要求。 事件 4:由于工作 E 的设计变更,使工作 G、H 进场的施工人员不能按期施工,施工单位向 项目监理机构提出相应的窝工补偿要求。 【问题】 1.事件 1 中,应如何调整工作进度安排?调整后的总工期是多少? 2.事件 2 中,直接导致总工期延误 5 天的风险事件有哪些?说明理由。仅考虑直接导致总工 期延误的风险事件,施工单位的风险量(以费用形式表示)是多少? 3.事件 3 中,项目监理机构应批准的变更价款和工期补偿分别是多少?说明理由。 4.事件 4 中,项目监理机构应批准的窝工补偿是多少?说明理由。
选项
答案

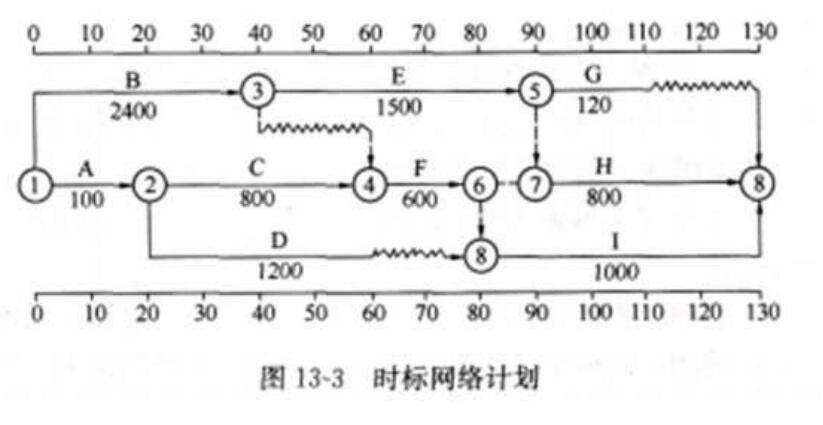

解析 1.对施工单位编制的时标网络计划进行调整,调整结果如图 13—3 所 示: 调整后的总工期是 130 天。 2.直接导致总工期延误 5 天的风险事件有:工作 C 的持续时间延长。理 由:工作 C 为关键工作,其持续时间延长 5 天会直接导致总工期延长 5 天; 工作 D 的总时差为 20 天,其持续时间延长 12 天,不会影响总工期;工作 G 的总时差为 20 天,其持续时间延长 10 天,不会影响总工期。 以费用形式表示的施工单位的风险量: (5*5000+5*900+5*800/40*30) *15%=4875(元)。 3.项目监理机构应批准的变更价款为 49947.03 元。 应补偿的变更价款为: (150*60+5*1200+18000+7000)*(1+15%)*(1+5%) *(1+3.41%)=49947.03(元)。 项目监理机构应给予 5 天的工期补偿。理由:调整网络计划后,工作 E 为 关键工作,延长时间会影响总工期,即应给予补偿。 4.项目监理机构应批准的窝工补偿费为 7900 元。 理由:(1)工作 G 的窝工补偿费:30*5*120/20=900(元)。 (2)工作 H 的窝工补偿费:30*5*800/40+800*5=7000(元)。 项目监理机构应批准的窝工补偿费合计:900+7000=7900(元)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0310秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
