问题 某工厂拟建一座110kV终端变电站,电压等级110/10kV,由两路独立的110kV电源供电。预计一级负荷10MW,二级负荷35MW,三级负荷10MW。站内设两台主变压器,接线组别为YNd11。110kV采用SF6断路器,110kV母线正常运行方式为分列运行。10kV侧采用单母线分段接线,每段母线上电缆出线8回,平常长度4km。未补偿前工厂内负荷功率因数为86%,当地电力部门要求功率因数达到96%。请回答下列问题。 若该电站10kV系统中性点采用消弧线圈接地方式,试分析计算其安装位置和补偿容量计算值应为下列哪一选项?(请考虑出线和变电站两项因素)() (A)在主变压器10kV中性点接入消弧线圈,其计算容量为249kVA (B)在主变压器10kV中性点接人消弧线圈,其计算容量为289kVA (C)在10kV母线上接入接地变压器和消弧线圈,其计算容量为249kVA (D)在10kV母线上接入接地变压器和消弧线圈,其计算容量为289kVA
选项
答案 D

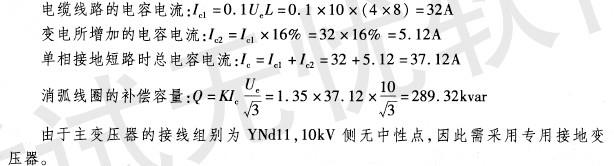

解析 《电力工程电气设计手册》(电气一次部分)P261 ~262式(6-32)、式(6-34),表 6-46。
