某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、6、4天。如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期...

作者: tihaiku 人气: - 评论: 0
问题 某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、6、4天。如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为( )天。
选项 A.2和22 B.2和30 C.4和28 D.4和36
答案 A

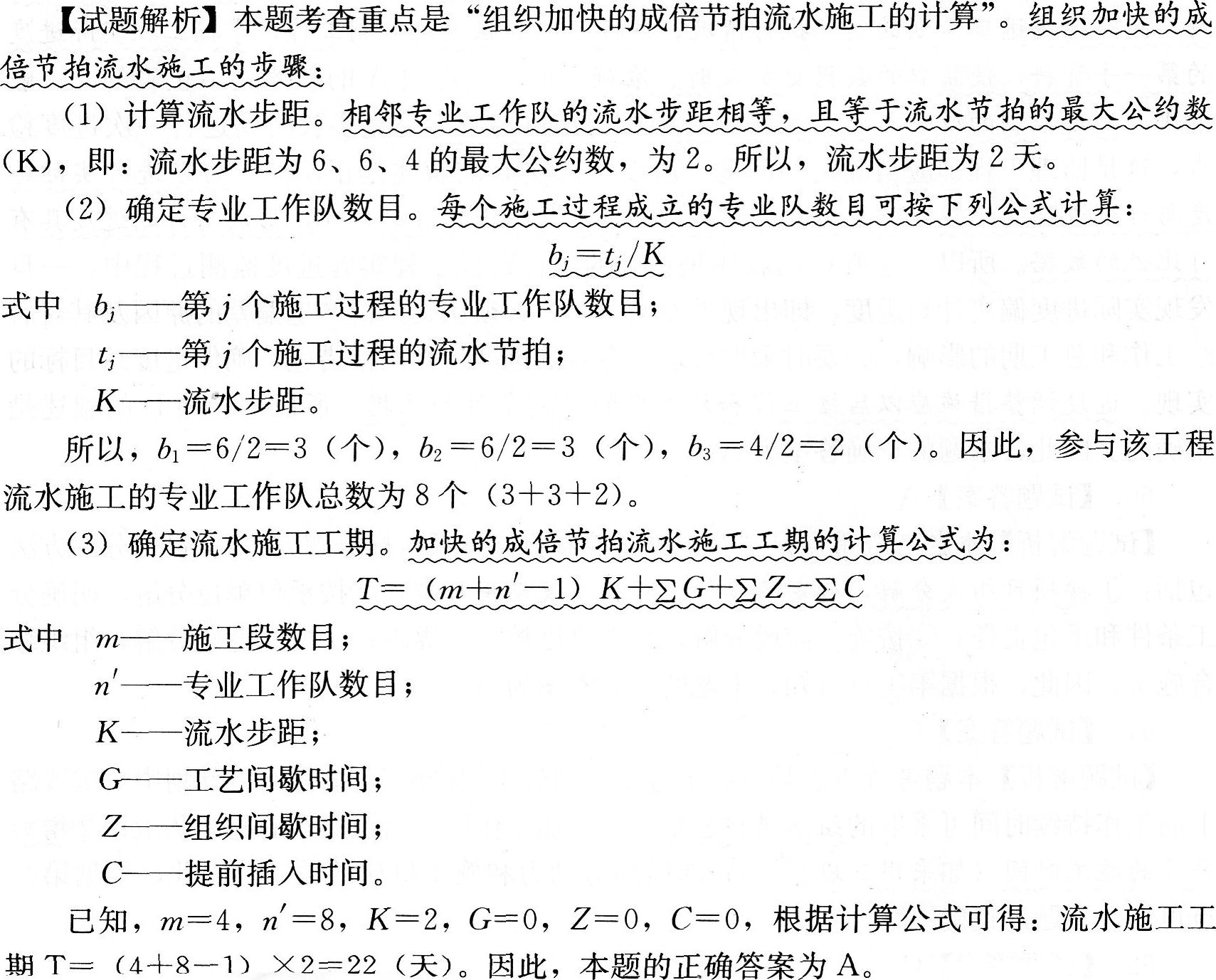

解析 【试题答案】A【试题解析】本题考查重点是“组织加快的成情节拍流水施工的计算”。组织加快的成倍节拍流水施工的步骤: (1)计算流水步距。相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K),即:流水步距为6、6、4的最大公约数,为2。所以,流水步距为2天。 (2)确定专业工作队数目。每个施工过程成立的专业队数目可按下列公式计算:
发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
