某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3、5、4、3天,3、4、4、2天和4、3、3、4天,则流水施工工期为( ...

作者: tihaiku 人气: - 评论: 0
问题 某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3、5、4、3天,3、4、4、2天和4、3、3、4天,则流水施工工期为( )天。
选项 A.20 B.21 C.22 D.23
答案 D

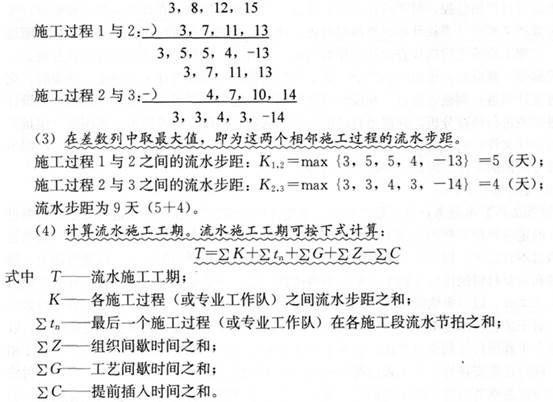

解析 本题考查重点是“非节奏流水施工”。由于本题同一施工过程的各个施工段的流水节拍不尽相等,所以为非节奏流水施工。在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。累加数列错位相减取大差法的基本步骤如下: (1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列。施工过程1:3,8,12,15,施工过程2:3,7,11,13,施工过程3:4,7,10,14。 (2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。 可以计算出T=9+(4+3+3+4)=23(天)。 所以,本题中流水施工工期为23天。因此,本题的正确答案为D。

相关内容:分部,工程,施工,过程,施工段,工段,组织,流水,节拍,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
