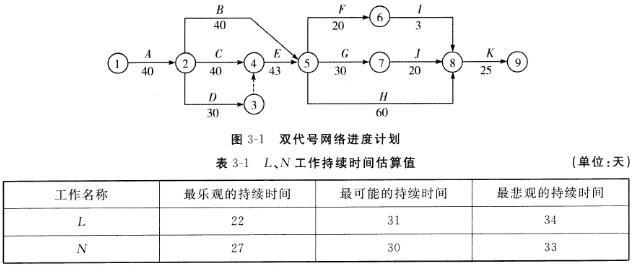

【试题三】(20分) 某工程施工合同工期为213天,施工单位拟定的施工双代号网络进度计划如图3—1所示,图中箭线下数据为工作持续时间(单位:天)。 ...

作者: rantiku 人气: - 评论: 0
问题 【试题三】(20分) 某工程施工合同工期为213天,施工单位拟定的施工双代号网络进度计划如图3—1所示,图中箭线下数据为工作持续时间(单位:天)。 在A工作完成时,由于设计变更,项目业主提出了增加L、N两项工作的要求。L工作在D工作之后开始,在H工作开始之前结束;N工作在F工作之后开始,在,工作开始之前结束,施工单位对L、N两项工作持续时间的估计值见表3-1。 【问题】 1.图3-1所示的进度计划能否满足合同工期,的要求?为什么?该计划中除A、K工作外,还有哪些工作为关键工作?网络计划中关键工作的总时差和自由时差分别为多少天? 2.根据三时估算法确定L、N工作的持续时间期望值,并判断哪一个工作的持续时间期望期更可靠,并说明理由。 3.绘制该工程增加L、N工作后的双代号网络进度计划,确定新的计算工期和关键线路。(按L、N工作的持续时间期望值确定其持续时间) 4.为使该工程按原合同工期完工,可以采取哪几种方法缩短计算工期?
选项
答案

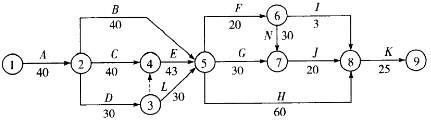

解析 1.题中图3—1所示的进度计划能满足合同工期的要求。理由:题中图3-1所示的进度计划的工期为208天。该计划中除A、K工作外,还有C、E、H工作为关键工作。网络计划中关键工作的总时差和自由时差都为零。 2.(I)L工作的持续时间期望值=(22+4*31+34)/6=30(天);N工作的持续时间期望值=(27+4*30+33)/6=30(天)。 (2)N工作的持续时间期望期更可靠。 理由:L工作的持续时间的方差一[(34-22)/6]2=4(天);N工作的持续时间的方差一[(33-27)/6]2=1(天)。方差越小,可靠性就越大。 3.绘制该工程增加L、N工作后的双代号网络进度计划如下图所示。 增加L、N工作后的双代号网络进度计划新的计算工期为218天。 关键线路为A→C→E→F→N→J→K。 4.为使该工程按原合同工期完工,可以采取缩短计算工期的方法有: (1)改变工作之间的逻辑关系。 (2)改变子项目工作延续时间。 本大题第1问主要考查总工期、关键线路、总时差及自由时差的确定。由于题中图3-1所示的进度计划的工期为208天,而合同工期为213天,所以题中图3—1所示的进度计划能满足合同工期的要求。 该网络图的关键线路为①→②→④→⑤→⑧→⑨,所以工作A、C、E、H、K均为关键工作。关键线路上工作的总时差和自由时差都等于零。 本大题第2问主要考查三时估算法。L工作的持 续时间期望值=(22+4*31+34)/6=30(天);N工作的持续时间期望值=(27+4*30+33)/6=30(天)。 L工作的持续时间的方差=[(34-22)/6]2=4(天); N工作的持续时间的方差=[(33-27)/6]2=1(天)。 方差越小,可靠性就越大。所以N工作的持续时间期望期更可靠。 本大题第3问主要考查设计变更后进度计划的调整。由题意知,L工作在D工作之后开始,在H工作开始之前结束;N工作在F工作之后开始,在J工作开始之前结束。由此可绘制出变更后的网络进度计划。新网络进度计划的计算工期为218天,关键线路为A→C→E→F→N→J→K。 本大题第4问主要考查进度计划调整的措施。 调整项目进度计划时,需要采取进度调整的措施包括:(l)调整工作顺序,改变某些工作间的逻辑关系;(2)缩短某些工作的持续时间。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0287秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
