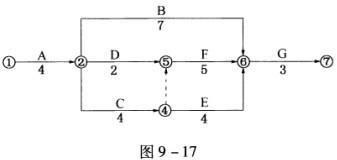

某双代号网络计划如图9-17所示,工作D的总时差和自由时差分别为()。[2008真题]A:1天和1天 B:1天和2天 C:2天和1天 D:...

作者: rantiku 人气: - 评论: 0
问题 某双代号网络计划如图9-17所示,工作D的总时差和自由时差分别为()。[2008真题]
选项 A:1天和1天 B:1天和2天 C:2天和1天 D:2天和2天
答案 D
解析 总时差=最迟开始时间-最早开始时间,自由时差=紧后工作最早开始时间的最小值-本工作的最早完成时间。具体计算如下:①D工作最早开始时间=0+4=4(天),最早完成时间=4+2=6(天);②F工作最早开始时间=max{4+2,4+4}=8(天),最早完成时间=8+5=13(天);③G工作最早开始时间=max{4+7,8+5,8+4}=13(天),最早完成时间=13+3=16(天);④F工作最晚完成时间=13天,最晚开始时间=13-5=8(天);⑤D工作最晚完成时间=8天,最晚开始时间=8-2=6(天)。故D工作的总时差=6-4=2(天),自由时差=8-6=2(天)。
