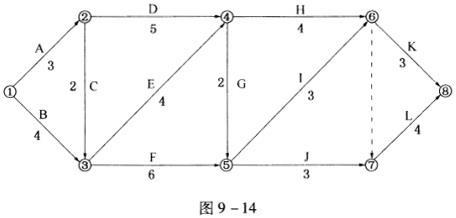

某工程双代号网络计划如图9-14所示,其中关键线路有()条。[2010年真题]A:2 B:3 C:4 D:5

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如图9-14所示,其中关键线路有()条。[2010年真题]
选项 A:2 B:3 C:4 D:5
答案 C
解析 持续时间最长的即为关键线路。该网络图的总工期为18天,关键线路有4条,分别曰::A→C→F→J→L、A→C→F→I→L、A→C→E→G→J→L和A→C→E→G→I→L。
