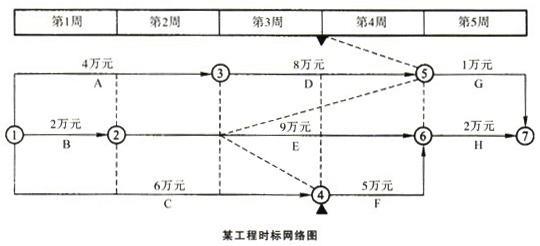

问题 某工程有A至H共8项工作,计划5周完成,时标网络图如下图所示。各工作的计划投资已标注在箭线上,如A工作计划投资4万元,黑三角符号所在的虚线为实际进度前锋线。则采用时标网络图法进行偏差分析的分析结果中,正确的有()。
选项 A:第1周拟完工作计划投资累计12万元 B:第3周拟完工作计划投资5万元 C:第3周末,拟完工作计划投资累计22万元 D:第3周末,已完工作计划投资累计23万元 E:第3周末,已完工作计划投资累计22万元
答案 CD
解析 选项A,第1周拟完工作计划投资=4/2+2+6/3=6(万元);选项B,第3周拟完工作计划投资=8/2+9/3+6/3=9(万元);第3周末,拟完工作计划投资累计额=4+2+6+8/2+9/3*2=22(万元);第3周末,已完工作计划投资累计额=4+2+6+8+9/3=23(万元)。
