某工程网络计划图中,D工作的紧后工作为E和F,E、F的紧后工件为G。D、E、F、G工作的持续时间分别为6天、3天、2天、4天,D工作最早在第8天开始,G工...

作者: rantiku 人气: - 评论: 0
问题 某工程网络计划图中,D工作的紧后工作为E和F,E、F的紧后工件为G。D、E、F、G工作的持续时间分别为6天、3天、2天、4天,D工作最早在第8天开始,G工作在第22天必须最迟完成,则以下参数计算正确的是( )。
选项 A.F工作的自由时差为1天 B.F工作的自由时差为0天 C.E工作的总时差为0天 D.D工作的最迟开始时间为第10天 E.D工作的总时差为1天
答案 AE

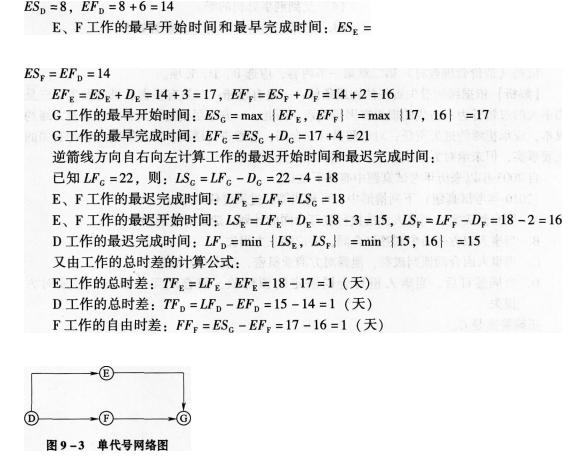

解析 依据《造价管理教材》第三章第五节内容,应选A、E项。 绘制网络图见图9—3所示。 顺箭线方向自左向右计算工作的最早开始时间和最早完成时间: 根据已知条件,D工作的最早开始及最早完成时间:
