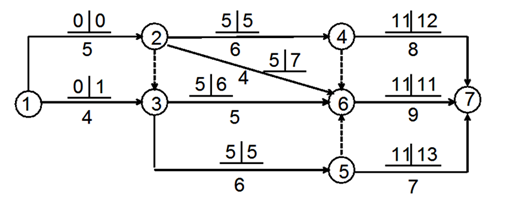

某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明()。 A、关键线路有2条 B、工作1-3与工作3-6的...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明()。
选项 A、关键线路有2条 B、工作1-3与工作3-6的总时差相等 C、工作4-7与工作5-7的自由时差相等 D、工作2-6的总时差与自由时差相等 E、工作3-6的总时差与自由时差不等
答案 ABD
解析 A.确定关键线路:1-2-3-5-6-7,1-2-4-6-7。T=20B.工作总时差=最迟开始时间-最早开始时间;C.工作4-7最早完成时间为11+8=19,工作5-7的最早完成时间为11+7=18;自由时差=计划工期(20)-最早完成时间,20-18≠20-17,两项工作自由时差不相等。D.工作2-6的总时差=7-5=2;自由时差=11-(5+4)=2,因此相等。E.工作3-6的总时差与自由时差相等。
