某工程网络计划图中,C.D工作的紧后工作为E和F,其持续时间分别为6天、5天、3天、2天,C工作最早从第7天开始,D工作最早从第9天开始,E和F工作均于第...

作者: rantiku 人气: - 评论: 0
问题 某工程网络计划图中,C.D工作的紧后工作为E和F,其持续时间分别为6天、5天、3天、2天,C工作最早从第7天开始,D工作最早从第9天开始,E和F工作均于第20天必须最迟完成,则F工作的总时差为( )。
选项 A.4天 B.3天 C.2天 D.0天
答案 A

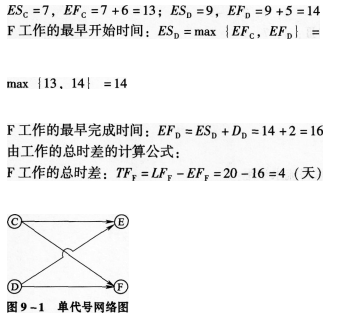

解析 依据《造价管理教材》第三章第五节内容,应选A项。 根据已知条件,绘制网络图如图9—1所示。 C.D工作的最早开始时间、最早完成时间为:
