某工程建设项目施工承包合同中有关工程价款及其支付约定如下:(1)签约合同价:82000万元;合同形式:可调单价合同。(2)预付款:签约合同价的10...

作者: rantiku 人气: - 评论: 0

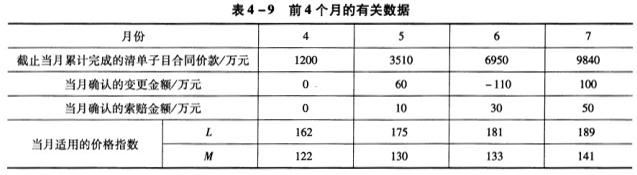

问题 某工程建设项目施工承包合同中有关工程价款及其支付约定如下: (1)签约合同价:82000万元;合同形式:可调单价合同。 (2)预付款:签约合同价的10%,按相同比例从每月应支付的工程进度款中抵扣,到竣工结算时全部扣销。 (3)工程进度款:按月支付,进度款金额包括:①当月完成的清单子目的合同价款;②当月确认的变更、索赔金额;③当月价格调整金额;④扣除合同约定应当抵扣的预付款和扣留的质量保证金。 (4)质量保证金:从月进度付款中按5%扣留,质量保证金限额为签约合同价的5% (5)价格调整:采用价格指数法,公式如下:△P=P0[0.17*(L/158)+0.67*(M/117)-0.84]式中:△P——价格调整金额;P0——当月完成的清单子目的合同价款和当月确认的变更与索赔金额的总和;L——当期人工费价格指数;M——当期材料设备综合价格指数。该工程当年4月开始施工,前4个月的有关数据见表4-9。 【问题】 1.计算该4个月完成的清单子目的合同价款。 2.计算该4个月各月的价格调整金额。 3.计算6月份实际应拨付给承包人的工程款金额。(列出计算过程,计算过程保留四位小数,计算结果保留两位小数)
选项
答案
解析 1.前4个月完成的清单子目的合同价款分别为: (1)4月份完成的清单子目的合同价款为:1200万元; (2)5月份完成的清单子目的合同价款为:3510-1200=2310(万元); (3)6月份完成的清单子目的合同价款为:6950-3510=3440(万元); (4)7月份完成的清单子目的合同价款为:9840-6950=2890(万元)。 2.前4个月各月的价格调整金额分别是:(1)4月份的价格调整金额为:120*[0.17*(162/158)+0.67*(122/117)-0.84]=39.52(万元)。 (2)5月份的价格调整金额为:(2310+60+10)*[0.17*(175/158)+0.67*(130/117)-0.84]=220.71(万元)。 (3)6月份的价格调整金额为:(3440-110+30)*[0.17*(181/158)+0.67*(133/117)-0.84)=391.01(万元)。 (4)7月份的价格调整金额为:(2890+100+50)*(0.17*(189/158)+0.67*(141/117)-0.84)=519.20(万元)。 3.(1)6月份应扣预付款:(3440-110+30+391.01)*10%=375.1010(万元)。 (2)6月份应扣质量保证金:(3440-110+30+391.01)*5%=187.5505(万元)。 (3)6月份实际应拨付给承包人的工程款金额为:3440-110+30+391.01-375.1010-187.5505=3188.36(万元)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0350秒, 内存占用1.03 MB, Cache:redis,访问数据库15次
