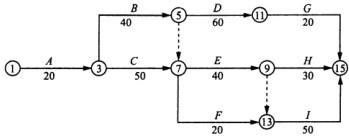

某大型工业企业需修建主厂房,发包人通过公开招标选定了承包人,并与承包人签订了施工合同。合同中部分内容如下:(1)合同工期1 60天,承包人编制的初始网...

作者: rantiku 人气: - 评论: 0
问题 某大型工业企业需修建主厂房,发包人通过公开招标选定了承包人,并与承包人签订了施工合同。合同中部分内容如下: (1)合同工期1 60天,承包人编制的初始网络进度计划,如图3-5 -7所示。 其中C、E、I三项工作施工需使用同一台运输机械;B、D、H三项工作施工需使用同一台吊装机械,由于施工机械的限制只能按顺序施工,不能同时平行进行。 (2)承包人在投标报价中填报的部分相关内容如下: ①完成A、B、C、D、E、F、G、H、I九项工作的人工工日消耗量分别为:100、400、400、300、200、60、60、90、1 00个工日; ②工人的工资单价为60元/工日,运输机械台班单价为2500元/台班,吊装机械台班单价为1200元/台班; ③分项工程项目和措施项目均采用以直接费为计算基础的工料单价法,其中的间接费费率为18%;利润率为7%;税金按相关规定计算,施工企业所在地为县城。 (3)合同中规定:人员窝工费补偿30元/工日;运输机械折旧费1000元/台班;吊装机械折旧费500元/台班。 在施工过程中,由于设计变更使工作E增加了工程量;作业时间延长了20天,增加用工1 00个工日,增加材料费2.5万元,增加机械台班20个,相应的措施费增加1.2万元,同时,E、H、I的工人分别属于不同工种,H、I工作分别推迟20天。 【问题】 1.对承包人的初始网络进度计划进行调整,以满足施工工艺和施工机械对施工作业顺序的制约要求。 2.计算调整后的网络进度计划的关键工作和总工期。 3.按《建筑安装工程费用项目组成》(建标[2003】206号)文件的规定计算该工程的税率。分项列式计算承包商在工作E上可以索赔的直接费、间接费、利润和税金。 4.在因设计变更使工作E增加工程量的事件中,承包商除在工作E上可以索赔费用外,是否还可以索赔其他费用?如果有可以索赔的其他费用,请分项列式计算可以索赔的费用,如果没有,请说明原因。(计算结果均保留两位小数)
选项
答案

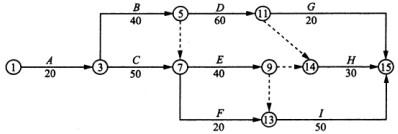

解析 1.由于施工机械的限制,C、E、I三项工作(施工使用同一台运输机械)和B、D、H三项工作(施工需使用同一台吊装机械)只能按顺序施工,不能同时平行进行的要求对初始网络进度计划进行如图3 -5 -8所示的调整。该调整可满足施工工艺和施工机械对施工作业顺序的制约要求。 2.(1)由图3-5 -8可知,调整后的网络进度计划的关键线路为:①—③—⑦一⑨一 ⑩—⑥(或A→C→E→I),则关键工作为A、C、E、I。 (2)总工期为:20 +50 +40 +50 =160(天)。 3.(1)工程所在地为县城,则根据《建筑安装工程费用项目组成》的规定,该工程的税率为:1/[1 -3%*(1+5%+3%)]-1 =3. 35% (2)承包在商工作E上可以索赔的费用为: 直接费(包括直接工程费和措施费)为:100*60+25000+2500*20+12000=93000(元); 间接费为:93000*18%=16740(元); 利润为:(93000 +16740) *7%=7681.8(元); 税金为:(93000 +16740 +7681.8)*3.35%=3933. 63(元)。 4.在因设计变更使工作E增加工程量的事件中,承包商除在工作E上可以索赔费用外,还可以索赔其他费用,这些费用包括: (1)H工作费用索赔 ①费用的索赔是和工期延误紧密联系在一起的,要正确辨别哪些延误是在关键线路上的,延长时间超过了总时差,所以闲置时间为超过总时差的时间。因为H工作有1 0天总时差,所以,人员窝工和吊装机械闲置时间为:20 -10 =10(天); ②每天窝工人工数为:90/30 =3(工日/天); ③索赔费用为:3*10*30+10*500 =5900(元)。 (2)1工作费用索赔 ①I工作在关键线路上,总时差为0,人员窝工时间为20天,E、I是使用同一台运输机械顺序工作,运输机械一直在使用中,不存在运输机械的折旧费用增加的问题; ②每天窝工人数为:100/50 =2(工日/天); ③索赔费用为:2*20*30 =1200(元)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0303秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
