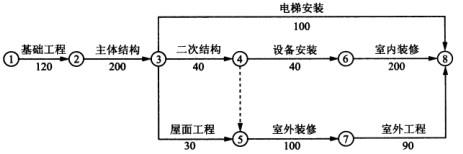

问题 某建筑工程,建筑面积3.8万m2,地下1层,地上1 6层。施工单位(简称“乙方”)与建设单位(简称“甲方”)签订了施工总承包合同,合同工期600天。网络计划示意图如图3 -5 -9所示。 【问题】 1.网络计划中-确定关键线路的方法有哪几种? 2.用文字或符号标出该网络计划的关键线路.总工期是多少?
选项
答案
解析 1.关键线路是指网络图中从起点节点到终点节点的各条线路中,持续时间最长的路径。在网络图的计算工期等于计划工期的情况下,关键线路的总时差等于零,即该路径上的所有工作的总时差均等于零。确定关键线路方法主要有: (1)线路最长法。采用列举的方式,分别计算网络图中每条线路的时间长度,以时间长度最大的为关键线路。 (2)时差最小法。网络图中总时差最小的线路为关键线路,特别地,当计划工期等于计算工期时,关键线路的总时差为零,因此由总时差等于零的工作组成的路径即为关键线路。 2.该网络计划图,线路比较少,可以采用线路最长法确定关键线路。在该网络计划中,有四条线路: (1)①一②—③—④一⑥—⑧;该线路上时间为:120 +200 +40 +40 +200=600(天)。 (2)①—②—③一⑧;该线路上的时间为:120 +200+100 =420(天)。 (3)①一②—③一⑤一⑦—⑧;该线路上时间为:120 +200 +30+100 +90 =540(天)。 (4)①—②一③—④—⑤一⑦一⑧;该线路上时间为:120 +200 +40+100 +90=550(天)。 上述四条线路上时间最长的线路即关键线路,所以该网络计划的关键线路为:①—②一③一④一⑥一⑧,总工期为600天。
