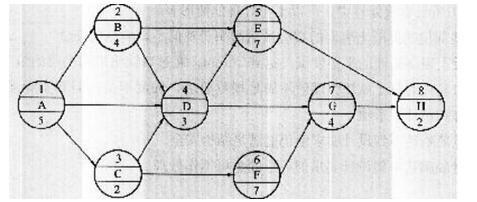

问题 某工程单代号网络计划如下图(He问:天),正确的有( )。
选项 A.B是关键工作 B、关键线路长度为21 C、D工作的自由时差为1 D、F工作的最迟开始时间为7 E、C工作的总时差为1
答案 ABE
解析 该单代号网络计划的关键线路为A—B—D—E—H,长度为21,B是关键工作,D工作也为关键工作,总时差为0,F工作的最迟完成时间LFF=LSG=15,所以F 工作的最迟开始时间为LSF=8,C工作的最迟完成时间为工作DF的最迟开始时间的最小值,D为关键工作,LSI=9,LSF=8,因此C工作的最迟完成时间LFC=8,最早完成时间EFC=7,总时差TFC=l。因此,正确选项是ABE。
