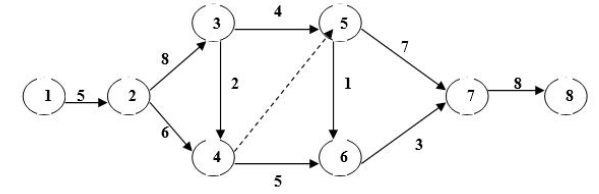

某工程项目进度计划如图所示,总工期32 周,实施任务的过程中发生了以下延误事件,工作②-④延误了1 周,工作③-⑤延误了1 周,工作④-⑥延误了4 周...

作者: rantiku 人气: - 评论: 0
问题 某工程项目进度计划如图所示,总工期32 周,实施任务的过程中发生了以下延误事件,工作②-④延误了1 周, 工作③-⑤延误了1 周,工作④-⑥延误了4 周,其中工作②-④是由于承包商自身原因造成的,其余两项工作都是 由于非承包商原因造成的,根据网络分析法,承包商可获得的工期索赔值是( )P347
选项 A.3 周 B.4 周 C.5 周 D.1 周
答案 A
解析
