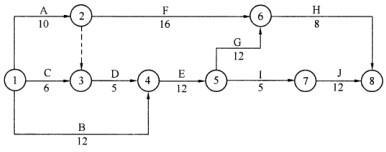

某分项工程的施工网络计划如下图所示,箭头下方的数字表示工作的持续时间,根据施工技术方案确定A、D、I三项工作使用同一台机械,并按A—D—I的顺序组织施工,...

作者: rantiku 人气: - 评论: 0
问题 某分项工程的施工网络计划如下图所示,箭头下方的数字表示工作的持续时间,根据施工技术方案确定A、D、I三项工作使用同一台机械,并按A—D—I的顺序组织施工,则()。
选项 A、计算工期为44天 B、机械使用时间为20天 C、机械闲置时间为8天 D、计算工期为47天 E、机械闲置时间为12天
答案 BDE
解析 【考点】双代号网络计划时间参数的计算。【解析】按A—D—I的顺序组织施工,网络计划图如下:显然关键线路为A—D—E—G—H,计算工期为47天,机械使用时间为10+5+5=20天,闲置时间为E工作的持续时间12天。 因此,正确选项是BDE。
