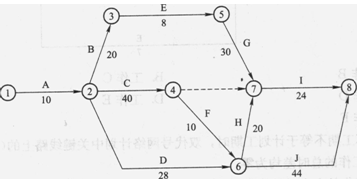

问题 某工程双代号网络计划如下图所示,其中关键线路有( )。
选项 A、 1—2—3—5—7—8 B、 1—2—4—6—8 C、 1—2—4—6—7—8 D、 1—2—6—7—8 E、 1—2—6—8
答案 BC
解析 2017版教材P139页2 .关键线路自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。本题B、C的工作持续时间都为104;A工作持续时间为92.D、E工作持续时间为82,故选在BC.
