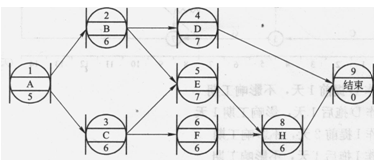

网络计划如下图所示,可以判断关键工作为( )。A、 工作B、CB、 工作B、DC、 工作C、FD、 工作A、BE、 工作E、H

作者: rantiku 人气: - 评论: 0
问题 网络计划如下图所示,可以判断关键工作为( )。
选项 A、 工作B、C B、 工作B、D C、 工作C、F D、 工作A、B E、 工作E、H
答案 ADE
解析 2017版教材P150页在双代号网络计划和单代号网络计划中,关键路线是总的工作持续时间最长的线路。该线路在网络图上应用粗线、双线或彩色线标注。 首先从左至右,发现关线线路有两条,即:1-2-5-8-91-3-5-8-9因此ABCEH作均为关键工作,只有FD不是关键工作所以本题答案为ADE
