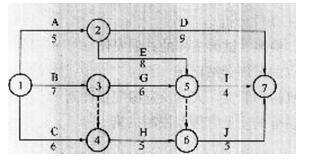

问题 某工程双代号网络计划如下图(时间:天),正确的有( )。
选项 A.网络计划中两项虚工作的自由时差都为0 B、关键线路有两条 C、计算工期为17天 D、工作B的最迟完成时间为第7天 E、工作H的总时差为0
答案 ABD
解析 该双代号网络计划的关键线路为A—E—J和B—G—J两条,长度均为18 天,即计算工期为18天,虚工作3—4最早完成时间为7,紧后工作H的最早开始时间也为7,自由时差为0,虚工作5—6在关键线路上,自由时差也为0,因此两项虚工作的自由时差都为0,工作B为关键工作,最迟完成时间和最早开始时间相同为7,工作H的最迟完成时间LFH=13,最早完成时间EFH=12,总时差TFH=l。
