在工程网络计划中,关键工作是( )的工作。A. 总时差最小B. 关键线路上C. 持续时间最长D. 自由时差为零E. 时距为零

作者: rantiku 人气: - 评论: 0
问题 在工程网络计划中,关键工作是( )的工作。
选项 A. 总时差最小 B. 关键线路上 C. 持续时间最长 D. 自由时差为零 E. 时距为零
答案 AB

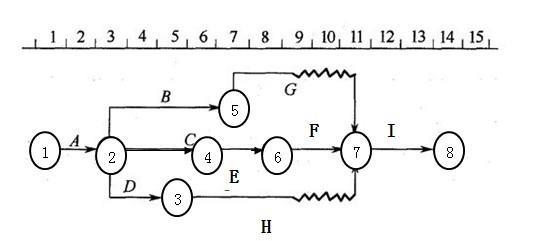

解析 本题主要考查关键工作。 关键工作指的是网络计划中总时差最小的工作,即其具有的机动时间最小。当计划工期等于计算工期时,关键工作的总时差为零或最早开始时间等于最迟开始时间。 举个例子,如下图所示:关键工作是 A -C - E - F - I。 A项:关键工作指的是网络计划中总时差最小的工作,所以A项正确。 B项:关键线路是由关键工作组成,关键线路上的工作全是关键工作。所以B项正确。 C项:如图所示,B和H工作持续时间最长,但不是关键工作,所以持续时间最长的工作不一定是关键工作,所以C项错误。 D项:如图所示,B工作自由时差为0,但不是关键工作,所以自由时差为零的工作不一定是关键工作,所以D项错误。 E项:时距为零的工作是虚工作,可以是关键工作也可以不是关键工作,所以E项错误。 综上所述,本题正确答案为AB。
