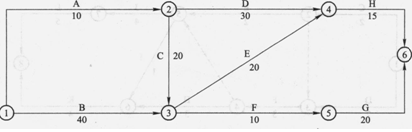

问题 某承包商承包的会展中心装修工程局部双代号网络计划如下图所示。在工程施工过程中,由于业主方图纸修改,工作A施工时间延误25天,则会影响工期( )天。
选项 A、 10 B、 15 C、 20 D、 25
答案 B
解析 2017版教材P127页。经分析,该双代号网络计划关键线路为1—3—4—6,总工期为75天。如果工作A施工时间延误25天,则按工作A持续时间35天(10+25),重新计算网络图,新的关键线路为1—2—3—4—6,总工期为90天,两者相差15天,即为工作A施工时间延误对工期影响天数。
