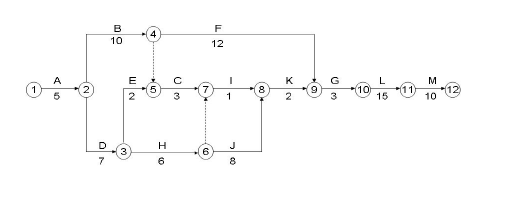

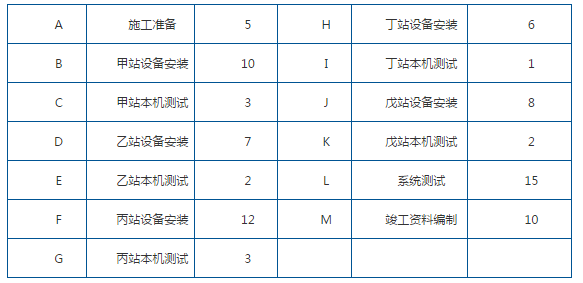

(五)、背景:某施工单位承接了一项PTN网工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100G移动接口,项目部制定的网络计划图如下: ...

作者: rantiku 人气: - 评论: 0

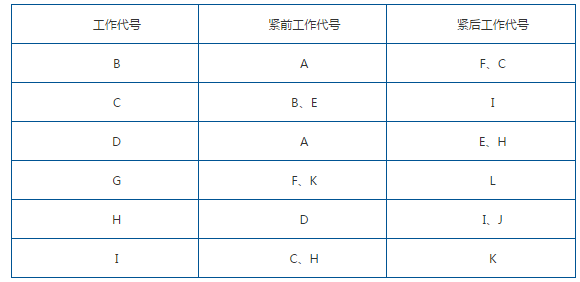

问题 (五)、背景:某施工单位承接了一项PTN网工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100G移动接口,项目部制定的网络计划图如下: 工作代号 工作名称 持续时间 工作代号 工作名称 持续时间 根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生如下事件: 事件一:乙站、丙站设备均推迟2天运到机房; 事件二:施工单位仪表比计划最早进场时间推迟5天时间; 事件三:在丁站本机测试中,仪表故障造成测试工作延迟6天;   问题:
选项 1、按下表格计划列出各项工作的紧前工作和紧后工作 2、参照 A标注B、E、F、I工作时间参数 3、列出本项目的关键工作,计算计划工期 4、在保证工期前提下,测试工作于第几天开始能保证仪表的最高利用率? 5、各事件顺序发生时,分别影响的工期多少天?哪些可以向建设单位索赔工期,本工程的实际工期是多少天? 6、在本机测试网元级测试中,本工程除需要测试接口的平均发送光功率、接收光灵敏度和最小过载光功率外,还需要测试那些项目
答案

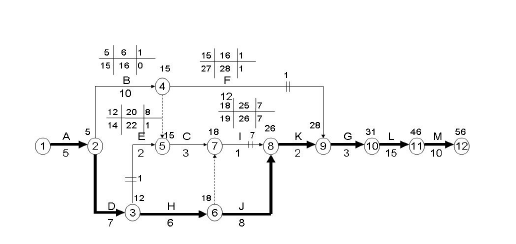

解析 1. 2.答:采用简化时标分析法,分析如下,四个时间参数见图。 3.关键工作是:A-D-H-J-K-G-L-M 计划工期=5(A)+7(D)+6(H)+8(J)+2(K)+3(G)+15(L)+10(M)=56(天) 4.答:测试工作有E、C、I、K、G、L ,要保证仪器最高利用率就要求仪器连续、不间断工作,才能避免仪器窝工,即需求最早开始的测试工作E的最晚开始时间;从图可知E最晚开始时间是第21天,最晚结束时间是第22天,所有测试工作于第21天开始能保证仪表的最高利用率。 5.答: 事件一中D、F工作各推迟2天,且均为建设单位责任。D工作是关键工作,将使工期延误2天,可向建设单位索赔工期2天;F是非关键工作,推迟2天大于其总时差1天将延误1天,但前面D工作已经延误了2天,所以此1天将不会影响工期,也不可向建设单位索赔工期。 事件二E工作推迟5天,属施工单位自己的责任,不能进行索赔;E工作是非关键工作,其推迟时间5天小于其总时差8天,所以不会影响工期。 事件三I工作推迟6天,属施工单位自己的责任,不能进行索赔;I工作是非关键工作,其推迟时间6天小于其总时差7天,但前面E事件已经延误5天,所以将影响工期5+6-7=4天。 本工程实际工期是计划工期加上延误工期。 延误工期=2(D延误)+〔5(E延误)+6(I延误)-7(I总时差) 〕=6天 实际工期=56(计划工期)+6(延误工期)=62(天) 6.答:还需要测试: ① 吞吐量 ② 时延 ③ 过载丢包率 ④ 背靠背。
