某本地传输网工程,包括线路和设备两部分。光缆沿线与原有光缆、铁路交越。建设单位和施工单位签定了承包合同,合同工期16周;交越过路手续和赔补由 建设单位...

作者: rantiku 人气: - 评论: 0

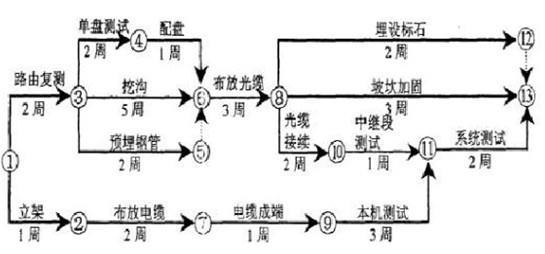

问题 某本地传输网工程,包括线路和设备两部分。光缆沿线与原有光缆、铁路交越。 建设单位和施工单位签定了承包合同,合同工期16周;交越过路手续和赔补由 建设单位负责,钢管、水泥、沙石由施工单位采购。施工单位提交了初步的施工进度网络计划并得到了建设单位的批准,如下图所示(每周按7天计算): 施工过程发生了下列事件: 事件一:开工后建设单位办理穿越铁路手续时,铁路部门要求另选地点穿越。为此,施工单位配合选址10个工日,人员误工30个工日。根据新的穿越方案,施工单位增加费用5 万元,挖沟进度延迟3天。 事件二:钢管到货后,经检验为未镀锌钢管,施工单位进行镀锌处理造成误工20工日, 进度延迟4天。 事件三:在光缆接续时,由于光纤熔接机故障造成误工10个工日,进度延迟5天。 事件四:部分坡坎强度达不到要求,重新加固增加30个工曰,增加材料费6000元,进度延迟3天。 事件五:为加快进度,施工单位在系统测试时增加了人员和仪表,使得该工作进度缩短了1周。其余各项工作实际进度和费用与原计划相符。 问题 1.施工单位提交的施工进度网络计划中的关键工作有哪些?计算工期是多少? 2.针对上述每个事件,分别回答施工单位能否向建设单位提出工期及费用的索赔并简述理由。 3.本工程中施工单位能得到的工期补偿为多少天?总工期比原计算工期提前或拖后多少天? 4.若在合同中约定人工费综合工日为100元/工日,误工费为50元/工日,计算在工程结算时施工单位得到的赔偿数额。 5.施工单位索赔时应向建设单位提交哪些文件? 6.在与原有光缆交越施工时,施工单位应采取哪些措施保护原有光缆的安全?
选项
答案
解析 1.①路由复测 ②挖沟 ③布放光缆 ④光缆接续 ⑤中继段测试 ⑥系统测试 计算工期为15周(105天)。 2.事件一:可以提出工期和费用的索赔,因为办理穿越铁路手续是建设单位的责任。 事件二:不能提出索赔,因为不合格的材料是由施工单位采购的。 事件三:不能提出索赔,因为熔接机是施工单位提供的。 事件四:不能提出索赔,因为这是施工单位的质量问题。 事件五:不能提出索赔,因为这是施工单位自己为了加快进度采取的措施。 3.该工程能得到的工期补偿为3天。 天,总工期比原计算工期拖后1天。 4.工程结算时,施工单位得到的赔偿是: 10工日*100元/工日(1分)+30工日*50元/工日(1分)+50000元 =52500元 5.①索赔信(通知或申请); ②索赔报告(款项、工期内容) ③索赔款项计算依据(证据)。 6.①开挖前详细了解原有光缆的位置情况; ②人工(小心)开挖; ③开挖后加装保护管。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
