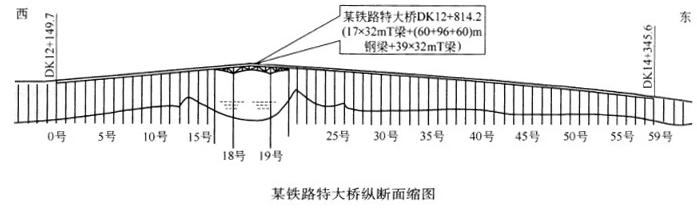

某施工单位中标一座铁路大桥(施工范围不含图中阴影部分),该桥跨越某三级通航河流,主跨为下承式钢梁,架桥机运梁车均可以在上面行使。边跨为32m简支T形梁,要...

作者: rantiku 人气: - 评论: 0
问题 某施工单位中标一座铁路大桥(施工范围不含图中阴影部分),该桥跨越某三级通航河流,主跨为下承式钢梁,架桥机运梁车均可以在上面行使。边跨为32m简支T形梁,要求现场制梁,采用公铁两用架桥机架梁,工期要求20个月,孔跨布置详见下图。 问题: 1.请划分施工单元,配置施工队伍。 2.用框图表示全桥的施工顺序。 3.简述主跨的安全施工风险源。 4.简述主跨安全作业预防措施要点。
选项
答案

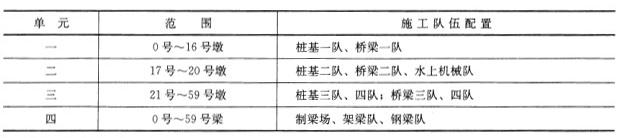

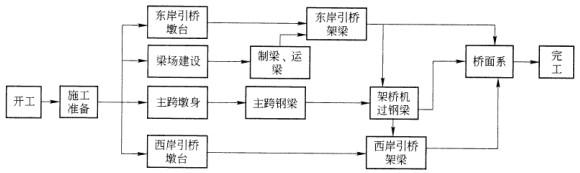

解析 1.施工单元划分与施工队伍配置如下: 2.全桥的施工顺序框图如下: 3.主跨的安全施工风险源简述如下: (1)水上作业;(2)高空作业;(3)起重与架梁作业;(4)钻桩、灌桩作业。 4.主跨安全作业预防措施简述如下: (1)水上作业措施要点: 大风天气禁止水上浮吊、驳船的作业与运输;设置明显航道限界标识和防冲撞设施;进入航道区的施工船,要符合安全审定,严格按要求行驶;设置救生船,预防和准备随时抢救施工人员落水等。 (2)高空作业措施要点: 高空作业人员必须系安全带;作业平台四周设置安全护栏;脚手架、作业平台要做安全验算;作业区下方严格控制人员进入。 (3)起重与架梁作业措施要点: 严禁超负荷起重;必须设专人指挥作业;配置必要的通信器材;起重架梁时严禁重物下站人。 (4)钻孔与灌桩作业 桩机安放必须稳固;用电符合安全要求,防止漏电;起、拔钻杆、导管必须轻拿轻放;桩孔附近设置防滑板,防止人员滑入桩孔。 【分析与提示】 1.总体施工顺序是表达一项工程或单位工程里主要施工项目(或施工工序)之间内在的逻辑顺序关系及安排的前后顺序关系。 2.施工风险源也可以理解成容易发生危险的作业,此处有高空、水上、起重吊装、架梁、桩基作业等多个风险控制点。 3.预防措施是指具体施工作业应该做到的做法和必须遵守的要求、准则。
