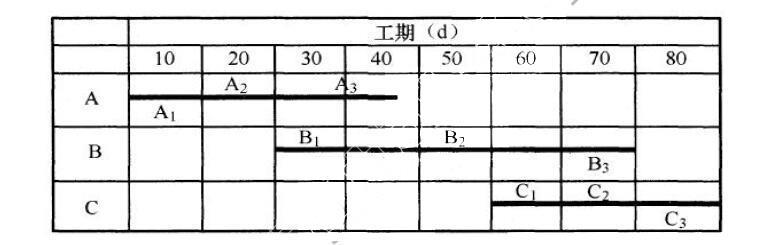

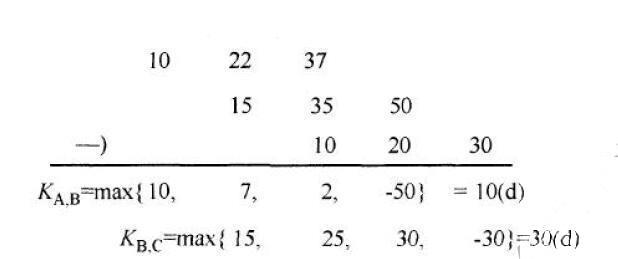

背景资料:某施工单位承接了一4*20m 简支梁桥工程。项目包括拆除一座旧桥,拟采用机械和爆破相结合的方式进行拆除。新建桥梁采用扩大基础,墩身平均高...

作者: rantiku 人气: - 评论: 0
问题 背景资料: 某施工单位承接了一4*20m 简支梁桥工程。项目包括拆除一座旧桥,拟采用机械和爆破相结合的方式进行拆 除。新建桥梁采用扩大基础,墩身平均高l0m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自 采或自购。项目部拟就 1# ? 3# 排架组织流水施工,各段流水节拍见下表: (注:表中排架由基础、墩身和盖梁三部分组成) 根据施工组织和技术要求,基础施工完成后至少10 天才能施工墩身。 施工期间,还发生了如下事件: 事件1:旧桥拆除前,项目部编制了专项施工方案,组织了专家论证,施工单位出席专家论证会的成员有:公 司技术负责人、安全负责人、项目总工。 事件2:爆破拆除时,拟采取措施如下: (1)爆破拆除工程应做出安全评估并经监理工程师同意后即可实施。 (2)爆破拆除时,应对爆破部位进行覆盖和遮挡。 (3)爆破拆除应采用导火索或导爆索起爆网路。 事件3:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推 迟了10 天开始,承包商拟就此向供应商提出工期和费用索赔。项目部认真做好同期记录。同期记录的内容有:事 件发生及过程中现场实际状况;导致现场人员、设备的闲置清单。 事件4:水泥采购时,材料员发现实际价格与预算价格相差较大,为避免采购成本大幅增加,对水泥消耗数量 进行了控制。 事件5:降低成本,项目部拟采取的成本控制的依据有:工程承包合同;施工成本计划。 问题: 1.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。 2.事件1 中,请补充施工单位出席专家论证会的成员还有哪些? 3.事件2 中,指出爆破拆除桥梁的错误之处并改正。 4.事件3 中,承包商是否可以向供应商提出工期和费用索赔?说明理由。 5.事件3 中,同期记录的内容还有哪些?请补充。 6.事件4 中,对材料消耗数量和价格的控制,通常采用的措施有哪些? 7.补充拿件5 中成本控制的依据还有哪些?
选项
答案
解析 1. 所以:T=10+30+(10+10+10)+10=80(天) 2.项目负责人、专项方案编制人员、项目专职安全生产管理人员。 3.“爆破拆除工程经监理工程师同意后即可实施”错误,应经当地公安部门审核同意后实施。 “爆破拆除应采用导火索或导爆索起爆网路”错误,应采用电力和非电导爆管起爆网路。 4.不可以。因为施工单位与供应商之间没有合同关系,应该向业主提出索赔。 5.工期延误;工程损害程度;导致费用增加的项目及所用的人、材、机、有效票据。 6.数量控制:限额领料单并保证工序一次合格。价格控制:(1)签订材料供应合同;(2)采用预算价格控制采 购成本。 7.进度报告;工程变更。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0338秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
