背景资料:某公司中标修建城市新建主干道,全长2.5km,双向四车道。其结构从下至上为:20cm 厚石灰稳定碎石底基层,38cm 厚水泥稳定碎石基层...

作者: rantiku 人气: - 评论: 0

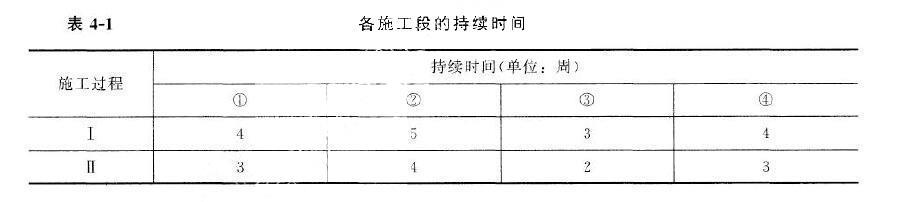

问题 背景资料: 某公司中标修建城市新建主干道,全长2.5km,双向四车道。其结构从下至上为:20cm 厚石灰稳定碎石底基 层,38cm 厚水泥稳定碎石基层,8cm 厚粗粒式沥青混合料底面层,6cm 厚中粒式沥青混合料中面层,4cm 厚细粒 式沥青混合料表面层。项目部编制的施工机械计划表列有:挖掘机、铲运机、压路机、洒水车、平地机、自卸汽 车。施工方案中:石灰稳定碎石底基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压;沥青混合料 摊铺时应对温度随时检查;用轮胎压路机初压,碾压速度控制在1.5?2.Okm/h。施工现场设立了公示牌,内容包 括工程概况牌、安全生产文明施工牌、安全纪律牌。项目部将20cm 厚石灰稳定碎石底基层、38cm 厚水泥稳定碎 石基层、8cm 厚粗粒式沥青混合料底面层、6cm 厚中粒式沥青混合料中面层、4cm 厚细粒式沥青混合料表面层等 五个施工过程分别用:Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并将Ⅰ、Ⅱ两项划分为四个施工段①、②、③、④。 Ⅰ、Ⅱ两项在各施工段上持续时间如表4-1 所示: 而Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为一周。项目部按各施工段持续时间连续、均衡作业,不平 行、搭接施工的原则安排了施工进度计划(表型如表4-2) 问题: 1.请给出正确的底基层碾压方法和沥青混合料初压设备。 2.沥青混合料碾压温度是依据什么因素确定的? 3.除背景内容外,现场还应设立哪些公示牌?
选项
答案
解析 1.直线段两边向中间,曲线超高段由内侧向外侧。初压设备:两轮钢筒式静压。 2.根据沥青和沥青混合料种类、压路机、气温、层厚等因素经试压确定。 3.管理人员名单及监督电话牌、消防保卫牌、施工现场总平面图。
