问题 背景资料 某污水厂升级改造工程,由活性炭滤池、臭氧深度处理池和泵房等构筑物组成,承包单位以6500万元中标。施工基坑围护结构为灌注桩,基底标高为-6.50m(地面标高为±0.00),基底以粉砂土层、砂卵石层为主,渗透系数较大(20~200m/d),且北邻排水干渠,地下水位标高为-3.00m;干渠最高水位为-1.00m。项目部组建后,依据实施性施工方案和公司下达的成本目标,测算工程人工费、材料费、施工机械费、措施费等项费用;并制定了施工成本控制措施,材料成本控制重点放在控制主材价格和限额领料方面;鉴于工地与项目部在一起,管理费一起核算。 问题: 1.计算基坑施工时地下水位控制标高和地下水降低深度。 2.给出降水方法、井点布置的形式及要求。 3.除对主材价格的控制和限额领料以外,补充完善材料成本管理的措施。 4.项目部管理费做法有无不妥之处?为什么?
选项
答案

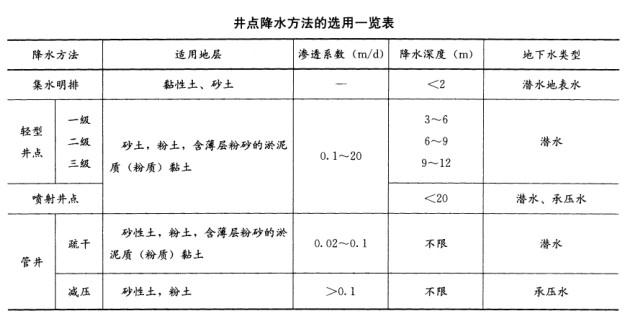

解析 1.【参考答案】基坑底地下水位控制标高=基底标高-0.5,即:-6.5-0.5=-7.0m;地下水降低深度一地下水位标高一地下水位控制标高,即:-3.0-(-7.0)=4.0m。解题思路:本题考点是施工降水的基本规定和降水深度简单计算,需要具有一定的施工降水知识。降水深度计算需依据相关施工规范规定:遇有地下水时,应至少将地下水降至基底以下500mm方可施工。因此基础地下水位控制标高至少-7.0m,地下水降低深度为4m。施工降水应连续进行直至工程完成,主体结构具有抗浮及防渗漏能力方可停止降水。需提醒的是:降水深度应经降水梯度计算。工程实践中确定降水井深度要将地下水位控制标高、地下水变化幅度和沉管埋设深度等因素相加来确定。地下水变化幅度=-1.0-(-3.0)=2.0m,沉管埋设深度一地下水降低深度+0.5m,因此降水井深度应为:7+2+5=14m。降水井深度计算转为复杂,不属于考点,但是应有概念。 2.【参考答案】依据水文地质情况,降水井宜采用管井降水方式(法);环形布置在基坑(槽)的周围,挖土运输设备出入道不封闭时,两侧应加密布置管井。解题思路:本题考点是地下工程降排水内容。降排水方法应根据土层情况、渗透性、降水深度、周围环境、支护结构种类参照下表规定,选择适宜的井点形式。从基坑土质及渗透系数考虑,渗透系数较大(20~200m/d),降水井深度大于10m,适宜采用管井井点降水方式;但是降水深度又需两级井点降水。还要考虑到工程属于现有水厂的升级改造项目,基坑围护结构为混凝土灌注桩,说明现场不具有分级降水条件;选择管井是可行的。工程实践中确定管井井点降水方案,要经过降水、排水量计算,并经技术经济比较。这是比较复杂的,非考点内容,不必作答。注意满足问题要求,给出井点形式、井点布置即可。根据《建筑与市政降水工程技术规范》JGJ/TiII降水深井点布置在基坑(槽)周围,距槽口边缘2~3m,井点沿基坑等距离间隔设置,留出运料通道,还应设地面排水系井点降水方法的选用一览表 统。管井的滤管可采用无砂混凝土滤管、钢筋笼、钢管或铸铁管。井的成孔工艺应适合地层特点,不易塌孔、缩径地层,宜采用清水钻进;采用泥浆护壁钻孔时,应在钻进到孔底后清除孔底沉渣,并立即置入井管、注入清水;当泥浆相对密度不大于1.05时,方可投入滤料。滤管内径应按满足单井设计流量要求而配置的水泵规格确定,管井成孔直径应满足填充滤料的要求;井管与孔壁之间填充的滤料宜选用磨圆度好的硬质岩石成分的圆砾,不宜采用棱角形碎石料、风化料或其他黏质岩石成分的砾石。井管底部应设置沉砂段。施工降水应连续进行直至工程完成,主体结构具有抗浮及防渗漏能力方可停止降水。 3.【参考答案】除对主材价格的控制和限额领料以外,还应补充材料成本控制措施:对进入现场材料要准确计量,认真验收;减少采购过程中管理消耗;按施工进度计划组织材料供应,防止因停工造成损失:控制材料消耗,同时做好余料的回收与利用。解题思路:考点是材料成本管理,即材料费用的控制内容;属于填补型考题。材料成本管理环节包括:①计量验收;②降低采购成本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。只有熟知项目材料成本控制各项措施,才能拾遗补阙。除参考答案外,还可补充:周转材料要及时回收、退场、节省租费;合理安排材料储存、减少资金占用率。可参考的内容有:实行按“量价分离”方法计算工程造价的条件下,水泥、钢材、木材等“三材”的价格随行就市,实行高进高出;地方材料的预算价格=基准价*(1+材差系数)。在对材料成本进行控制的过程中,首先要以上述预算价格来控制地方材料的采购成本,至于材料消耗数量的控制,则应通过“限额领料单”去落实。由于材料市场价格变动频繁,往往会发生预算价格与市场价价差过大而使采购成本失去控制的情况。因此,材料管理人员有必要经常关注材料价格的变动,并积累系统的市场信息。企业有条件或有资金时,可购买一定数量的“期货”,以平衡项目部的需求时差、价差。 4.【参考答案】有不妥之处。因为工地管理费按本工程各分项工程直接费总成本分摊进入各个分项工程,有时周转材料和设备费用也必须采用分摊的方法核算。而项目部管理费用大多不能进入工程直接费。为了明确经济责任,分清成本费用的可控区域,正确合理地反映施工管理的经济效益,工地与项目部在管理费用上要分开核算。解题思路:本题考点为项目部管理内容,属于应用型考题。分清工地管理费与项目部管理费用属性,给出答案是不难的。除参考答案外,教材中施工成本核算内容关于工程工地(点)管理费及项目部管理费实际开支的汇总、核算和分摊的规定如下:工地管理费按本工程各分项工程直接费总成本分摊进入各个分项工程,有时周转材料和设备费用也必须采用分摊的方法核算。由于它是平均计算的,所以不能完全反映实际情况。其核算和经济指标的选取受人为的影响较大,常常会影响成本核算的准确性和成本评价的公正性。所以,对能直接核算到分项工程的费用应尽量采取直接核算的办法,尽可能减少分摊费用及分摊范围。为了明确经济责任,分清成本费用的可控区域,正确合理地反映施工管理的经济效益,工地与项目部在管理费用上要分开核算。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0351秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
