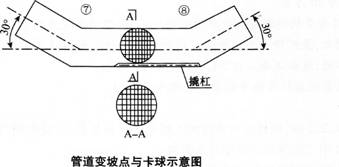

某公司中标承建中压A天然气直埋管线工程,管道直径DN300,长度1.5kin,由节点①至节点⑩,其中节点⑦、⑧分别为30。的变坡点,如下图所示。项目部编制...

作者: rantiku 人气: - 评论: 0
问题 某公司中标承建中压
选项 A天然气直埋管线工程,管道直径DN300,长度1.5kin,由节点①至节点⑩,其中节点⑦、⑧分别为30。的变坡点,如下图所示。项目部编制了施工组织设计,内容包括工程概况、编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘察时未探明的墓穴。项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理,导致增加了合同外的工作量。管道安装焊接完毕,依据专项方案进行清扫与试验。管道清扫由①点向⑩点方向分段进行。清扫过程中出现了卡球的迹象。 根据现场专题会议要求切开⑧点处后,除发现清扫球外,还有一根撬杠。调查确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出。会议确定此次事故为质量事故。 问题 1.补充完善燃气管道施工组织设计内容。 2.项目部处理墓穴所增加的费用可否要求计量支付说明理由。 3.简述燃气管道清扫的目的和清扫应注意的主要事项。 4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面的管理。
答案
解析 1.施工组织设计还包括:施工总体部署、施工现场平面布置、施工技术方案、主要施工保证措施。 2.项目部处理墓穴的费用不可以按要求进行计量支付。 理由:施工过程中发现地质未探明的墓穴,应及时通知监理工程师和业主,由设计方提出处理方案,并由监理工程师发出变更指令,按设计变更处理,并在变更实施后14d内就变更增加的费用和工期提出变更报告,而本案例中施工方自行处理,按规定程序上是不合法合规的,不应给予计量。 3.燃气管道清扫的目的:清除管道内残存的水、尘土、铁锈、焊渣等杂物。 管道清扫的注意事项:①本工程管线较长,应进行分段清扫;②对影响清管球的管件、设施,在清管前采取必要的措施;③清管球清扫完成后,应在排气口设置白布或涂白漆木耙板检验,如不合格可采用气体再清扫直至合格。 4.项目部应采取的处理程序: (1)事故调查,项目负责人及时按法定的时间和程序报告事故,调查结果写成调查报告。 (2)事故的原因分析,找出造成事故的主要原因。 (3)制订事故处理的方案,确定是否进行处理和怎么样处理。 (4)事故处理,包括事故的技术处理是否达到预期的目的,提交事故处理报告。 (5)事故处理的鉴定验收,处理是否达到预期的目的,提交事故处理报告。 项目部应加强以下方面的管理: (1)对工作人员进行必要的技术培训。 (2)做好安全技术交底工作。 (3)加强施工过程管理,规范操作规程。 (4)加强项目部材料、工具的领取归还的制度。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0569秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
