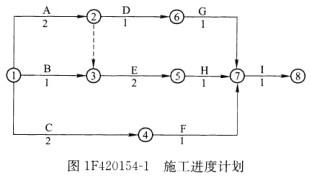

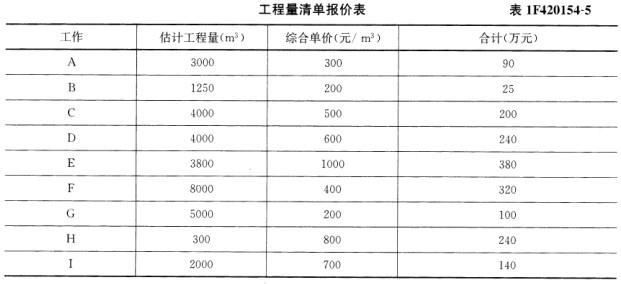

某水利工程,施工单位按招标文件中提供的工程量清单作出报价见表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达...

作者: rantiku 人气: - 评论: 0
问题 某水利工程,施工单位按招标文件中提供的工程量清单作出报价见表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价1 0%的月份开始,按当月工程进度款的3 0%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综、合单价计价,间接费费率10%,利润率5%,计税系数3. 41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。 施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/m3,工程量为3000m3 。 问题: (1)施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。 (2)新增分部工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数) (3)该工程合同总价是多少?增加N工作后的工程造价是多少?该工程预付款是多少? (4)若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表1F420154-6中填入除A工作外其余各项工作分月工程款及合计值。 (5)计算第1个月至第4个月的工程结算款。
选项
答案

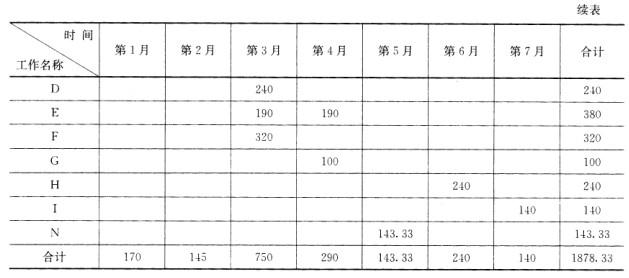

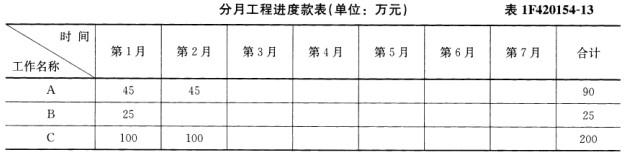

解析 (1)要求建设单位另行支付工程保护措施费不合理,因为该部分费用已包括在合同价中(或属施工单位支付的费用); 要求建设单位另行支付安全防护费不合理,因为该部分费用已包括在合同价中(或属施工单位支付的费用)。 (2)全费用综合单价(也可合并计算): ①N的直接工程费=400元/m3②间接费=①*10%=400*10%=40元/m3③利润=(①+②)*5%= (400+40)*5%=22元/m3④税金=(①+②+③)*3. 41%= (400+40+22)*3.41% =15. 75元/m3⑤全费用综合单价=①+②+③+④=400+40+22+15.75= 477.7 5元/m3 或①N的直接工程费=400*3000=1200000元②间接费=①*10%=1200000*10%=120000元③利润=(①+②)*5%= (1200000+120000)*5%=66000元④税金=(①+②+③)*3. 41%= (1200000+120000+66000)*3.4 1%=47263元⑤全费用综合单价=(①+②+③+④)÷3 000= (1200000+120000+66000+47263)÷3000=4 7 7.75元/m3工程变更后增加的款额=477.7 5*3000=1433250元=143. 33万元 (3)计算如下: ①该工程合同总价=90+25+200+240+380+320+100+240+140=1735万元②增加N工作后的工程造价=17 35+143. 33=1878. 33万元③该工程预付款=1 7 3 5*20%=347万元 (4)各项工作分月工程款及合计值见表1F420154-13。 (5)总额达到合同总价1 0%的工程款累计值为:1 7 3 5*10%=173.5万元故工程预付款从第2个月开始扣还。第1个月至第4个月每月结算款各为:第1个月:1 70万元第2个月:扣工程预付款1 4 5*30%=43.5万元 结算款为:145 -43. 5=101.5万元第3个月:扣工程预付款7 5 0*30%=225万元结算款为:750-225=525万元第4个月:2 9 0*30%=87万元>工程预付款余额=347-43. 5-225=7 8.5万元故该月扣预付款为78.5万元结算款为:290-78.5=2111.5万元

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0321秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
