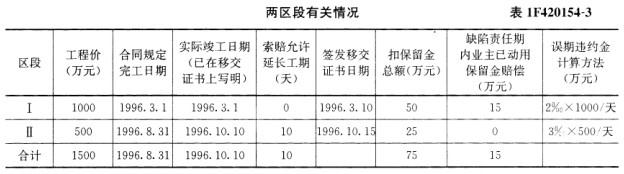

问题 某工程合同价为1 5 00万元,分两个区段,有关情况见表1F420154-3 。 (1)保留金在竣工验收后和缺陷责任期满后分两次支付,各50%;(2)误期违约金限额为合同价的5%,缺陷责任期为1年。 问题: (1)该工程误期违约金为多少? (2)所扣保留金应何时退还?应给承包商退还多少?
选项
答案

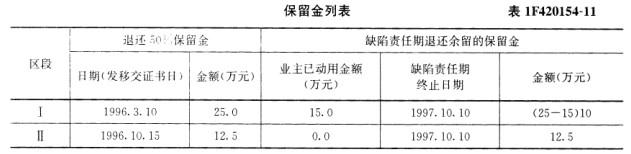

解析 (1)Ⅰ区段不延误。 Ⅱ区段: 延误天数=4 0天(1996.8.31→1996. 10. 10);索赔允许延长1 0天,故实际延误=40-10=30天;赔偿金额=3 0*2/1 000*500=30万元;最高限额=5/1 00*1500=75万元;因为3 0万元<75万元,故工程误期赔偿费为3 0万元。 (2)保留金:列表见表1F420154-11。保留金列表 表1F420154-11 故保留金退还: 1996.3.10后1 4天内,退还2 5万元;1996. 10.15后1 4天内,退还12.5万元;1997. 10. 10后4 2天内,退还2 2.5万元。
