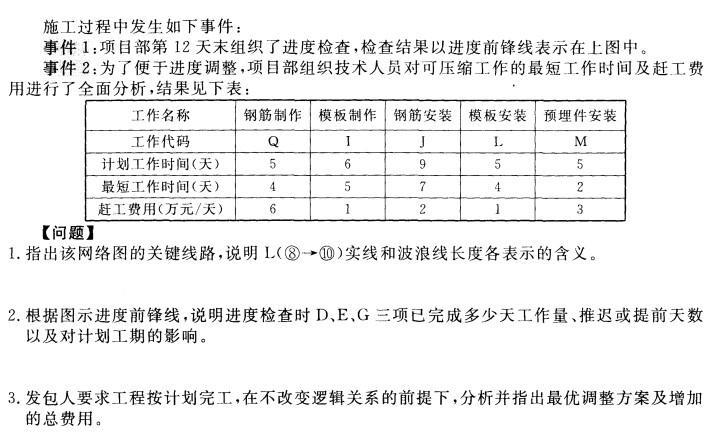

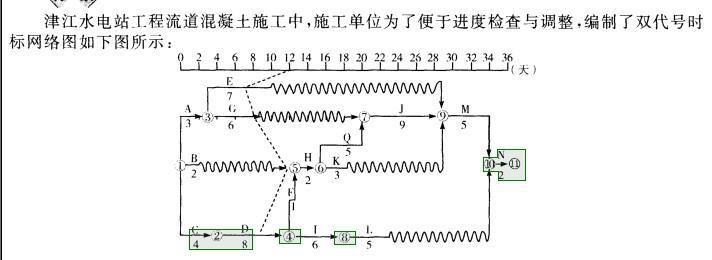

1.关键线路:C—D—F—H —Q—J—M—N(或①mm—⑩―?)。工作L实线长度表示L工作的持续时间(或实际 工作天数、或完成工作时间)为5...

作者: rantiku 人气: - 评论: 0
问题 1.关键线路:C—D—F—H —Q—J—M—N(或①mm—⑩―?)。 工作L实线长度表示L工作的持续时间(或实际 工作天数、或完成工作时间)为5天;波浪线长度表示 其自由时差(或总时差)为11天。 2. D工作已完成5天工作量,延误3天,推迟(或 影响)工期3天;E工作已完成4天工作量,延误3 天,不影响工期;G工作已完成5天工作量,延误1 天,不影响工期。 3.根据增加费用最小的原则,首先选择J工作 (或钢筋安装),压缩2天(或工作时间从9天调整为7 天);其次选择M工作(或预埋件安装),压缩1天(或 工作时间从5天调整为4天),增加总费用为7万元。
选项
答案
解析 1.关键线路:C→D→F→H→Q→J→M→N(或①→②→④→⑤→⑥→⑦→⑨→⑩→⑧)。工作L实线长度表示L工作的持续时间(或实际工作天数、或完成工作时间)为5天;波浪线长度表示其自由时差(或总时差)为11天。 2.(1)D工作已完成5天工作量,延误3天,推迟(或影响)工期3天;(2)E工作已完成4天工作 量,延误3天,不影响工期;(3)G工作已完成5天工作量,延误1天,不影响工期。 3.首先,J工作压缩2天(或工作时间从9天调整为7天);其次,M工作,压缩1天(或工作时间从5天调整为4天),增加总费用为7万元。
