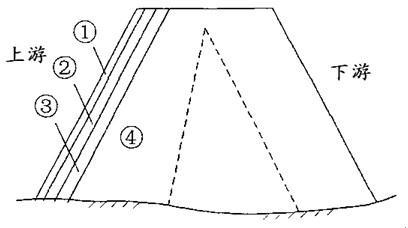

背景资料 某大(2)型水利枢纽工程由拦河坝、溢洪道、泄洪隧洞、发电引水隧洞等组成。拦河坝为混凝土面板堆石坝,坝高80m。拦河坝断面示意图如图1。 ...

作者: rantiku 人气: - 评论: 0
问题 背景资料 某大(2)型水利枢纽工程由拦河坝、溢洪道、泄洪隧洞、发电引水隧洞等组成。拦河坝为混凝土面板堆石坝,坝高80m。拦河坝断面示意图如图1。 施工过程中发生如下事件: 一、施工单位进驻工地后,对石料料场进行了复核和规划,并对堆石料进行了碾压试验。面板混凝土采用滑动模板施工。 二、混凝土面板堆石坝施工完成的工作有:A为面板混凝土的浇筑:B为坝基开挖;C为堆石坝填筑;D为垂直缝砂浆条铺设;E为止水设置。 三、混凝土面板施工前,施工单位根据面板的分块情况,并依据下列原则设计滑动模板:①适应面板条块宽度和滑模平整度要求;②满足施工振捣和压面的需要;③安装、运行、拆卸方便灵活等。 四、混凝土面板设计采用金属止水,施工单位将金属止水采取搭接方式直接制作及安装。面板混凝土脱模后,立即采取洒水的方法养护,持续养护28天。 问题 1.指出图1拦河坝坝体分区中①~④部位的名称。 2.根据《混凝土面板堆石坝施工规范》DL/T 5128--2009,指出事件一中石料料场复核的主要内容。 3.指出事件二中A、B、C、D、E工作适宜的施工顺序(用工作代码和箭线表示)。 4.指出事件三中混凝土滑动模板设计的原则还有哪些。 5.指出事件四中施工方面的不妥之处,并说明正确做法。
选项
答案
解析 1.1是混凝土面板。2是垫层。3是过渡层。4是主堆石区。 2.石料料场复核的主要内容:1是料场的质量符合设计要求。2是料场的数量符合填筑的要求. 3.B----C-----D------E------A 4.混凝土滑动模板设计的原则还有稳定性、强度、刚度 5.混凝土面板设计采用金属止水,施工单位将金属止水采取搭接方式直接制作及安装不妥。应该采用焊接的方式。面板混凝土脱模后,立即采取洒水的方法养护,持续养护28天不妥。应该养护到蓄水为止或者至少90天。
