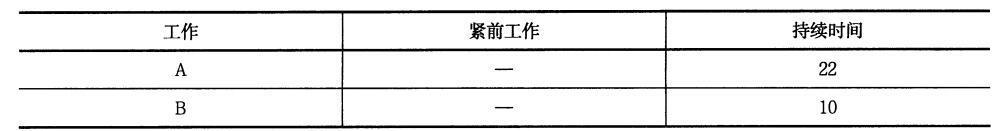

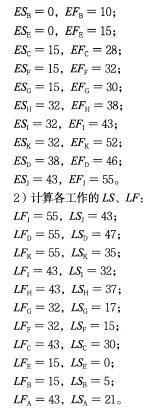

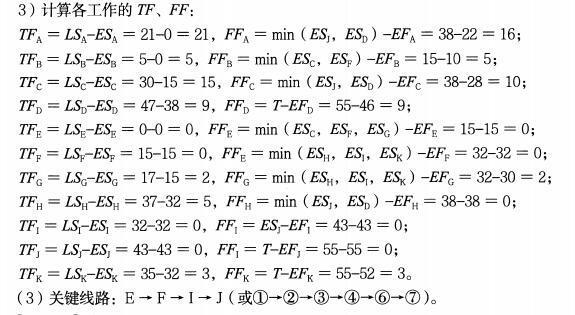

问题 背景 已知某工程的网络计划中相关资料如下表所示。 2.问题(1)根据上表中相关资料绘制网络图;(2)计算总工期,以及网络图中各工作的六个时间参数(ES、EF、LS、LF、TF、FF);(3)找出关键线路,并在图中用双箭线标明。
