背景 某施工单位与建设单位按《建设工程施工合同(示范文本)》GF—2017—0201 签订固定总价承包合同,合同工期为390d,合同总价为8500 万...

作者: rantiku 人气: - 评论: 0

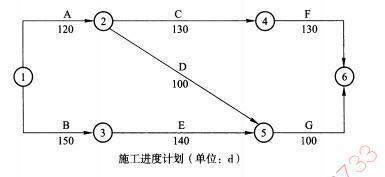

问题 背景 某施工单位与建设单位按《建设工程施工合同(示范文本)》GF—2017—0201 签订固定总价承包合同,合同工期为390d,合同总价为8500 万元。总承包单位为了分解资金压力,在与某分包单位签订的分包合同中约定:建设单位向其支付工程款后,其才向分包单位付款,分包单位可以直接向建设单位主张付款申请,如业主不同意,不得以此向总承包单位主张逾期付款的违约责任。为了强化分包单位的质量安全责任意识,总分包双方还在补充协议中约定:分包单位出现质量安全问题,均由分包单位自己承担,总承包单位不承担任何法律责任。施工前,总承包施工单位向监理工程师提交了施工组织设计和施工进度计划,并得到监理工程师的批准。施工进度计划如下图: 程施工过程中出现如下事件:事件一:土方挖掘施工中遇到地质勘察报告中未标明的地下障碍物,处理该障碍物导致工作
选项 A 持续时间延长10d,增加人工费6 万元、材料费4 万元、机械费3 万元。事件二:基坑开挖过程中因边坡支撑失稳坍塌,处理及重新支护造成工作B 持续时间延长15d,增加人工费2 万元、材料费1 万元、机械费2 万元。事件三:因突发罕见雷电天气而引起施工单位供电设施发生火灾损坏,使工作C 持续时间延长10d,施工人员窝工费2 万元,施工方设备损失5 万元。事件四:结构施工阶段因建设单位提出工程变更造成部分工程返工,导致施工单位增加人工费4 万元、材料费6 万元、机械费5 万元,工作E 持续时间延长30d。事件五:施工期间钢材涨价增加材料费用价差12 万元。针对上述事件,施工单位按照程序提出了工期索赔和费用索赔。 2.问题(1)总、分包单位针对付款的约定是否合理?说明理由。(2)总、分包单位的补充协议是否合法?说明理由。(3)按照图示施工进度计划,确定该工程的关键线路(节点法表示)和计算工期,并说明按此计划该工程是否能够按照合同工期要求完工。(4)针对上述各事件中发生的工期及费用,施工单位的工期和费用索赔是否成立?并分别说明理由。
答案
解析

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0378秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
